Thanh tra bộ phát hiện nhiều tồn tại ở dự án thành phần 2 cao tốc Biên Hòa - Vũng Tàu

Hàng loạt tồn tại về quản lý chất lượng công trình, tiến độ thi công, an toàn lao động, môi trường… ở dự án thành phần 2 cao tốc Biên Hòa - Vũng Tàu.

Dự án thành phần 2 cao tốc Biên Hòa - Vũng Tàu có những tồn tại gì? - Ảnh 1.

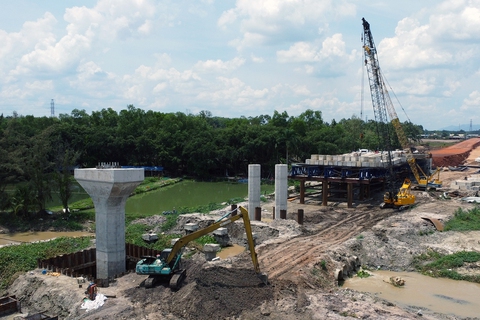

Kết luận thanh tra chỉ ra hàng loạt tồn tại ở dự án thành phần 2 cao tốc Biên Hòa - Vũng Tàu - Ảnh: AN BÌNH

Những tồn tại này được chỉ ra tại kết luận thanh tra số 18 về việc chấp hành quy định pháp luật của Thanh tra Bộ Giao thông vận tải (nay là Bộ Xây dựng).

Theo kết luận thanh tra, dự án thành phần 2 cao tốc Biên Hòa - Vũng Tàu dài khoảng 18km, đi qua địa phận huyện Long Thành (Đồng Nai). Dự án do Ban Quản lý dự án 85 làm chủ đầu tư, tổng mức đầu tư hơn 6.800 tỉ đồng.

Kết luận xác định trong quá trình thi công dự án, các nhà thầu đã chủ động huy động nguồn lực và có nhiều giải pháp để tổ chức thi công ngay khi được giao mặt bằng. Triển khai sớm và cơ bản hoàn thành khối lượng các cấu kiện đúc sẵn như dầm cầu, cống hộp, tấm ốp mái ta luy…

Tuy nhiên, trong quá trình triển khai thực hiện dự án, Ban Quản lý dự án 85 và các đơn vị tư vấn, nhà thầu còn để xảy ra một số tồn tại.

Theo đó, trong công tác quản lý chất lượng công trình, các đơn vị liên quan chưa kịp thời cập nhật, điều chỉnh, bổ sung danh mục tiêu chuẩn kỹ thuật và chỉ dẫn kỹ thuật áp dụng cho dự án.

Các đơn vị liên quan áp dụng chưa đúng hoặc thiếu một số chỉ tiêu thí nghiệm trong quá trình thi công các hạng mục cọc khoan nhồi, cọc đất gia cố xi măng, dầm bê tông cốt thép dự ứng lực, gối chậu…

Hồ sơ, biên bản nghiệm thu một số hạng mục công trình còn thiếu xác nhận của tư vấn giám sát. Nhật ký thi công ghi chép không đầy đủ thông tin, không có hồ sơ nghiệm thu thể hiện việc bảo vệ cốt thép dự ứng lực đầu dầm…

Đối với công tác quản lý tiến độ thi công công trình, chủ đầu tư chấp thuận bảng tiến độ tổng thể dự án chậm so với quy định của hợp đồng. Đến thời điểm thanh tra, chưa kịp thời phê duyệt tiến độ thi công chi tiết điều chỉnh phù hợp với thực tế triển khai dự án.

Với công tác quản lý khối lượng thi công xây dựng, một số hạng mục thi công thiếu phụ lục tính toán xác định khối lượng được nghiệm thu thanh toán. Biện pháp tổ chức thi công các hạng mục phụ trợ (đà giáo, ván khuôn, khung chống…) thiếu thiết kế chi tiết và bảng tính khối lượng để căn cứ nghiệm thu.

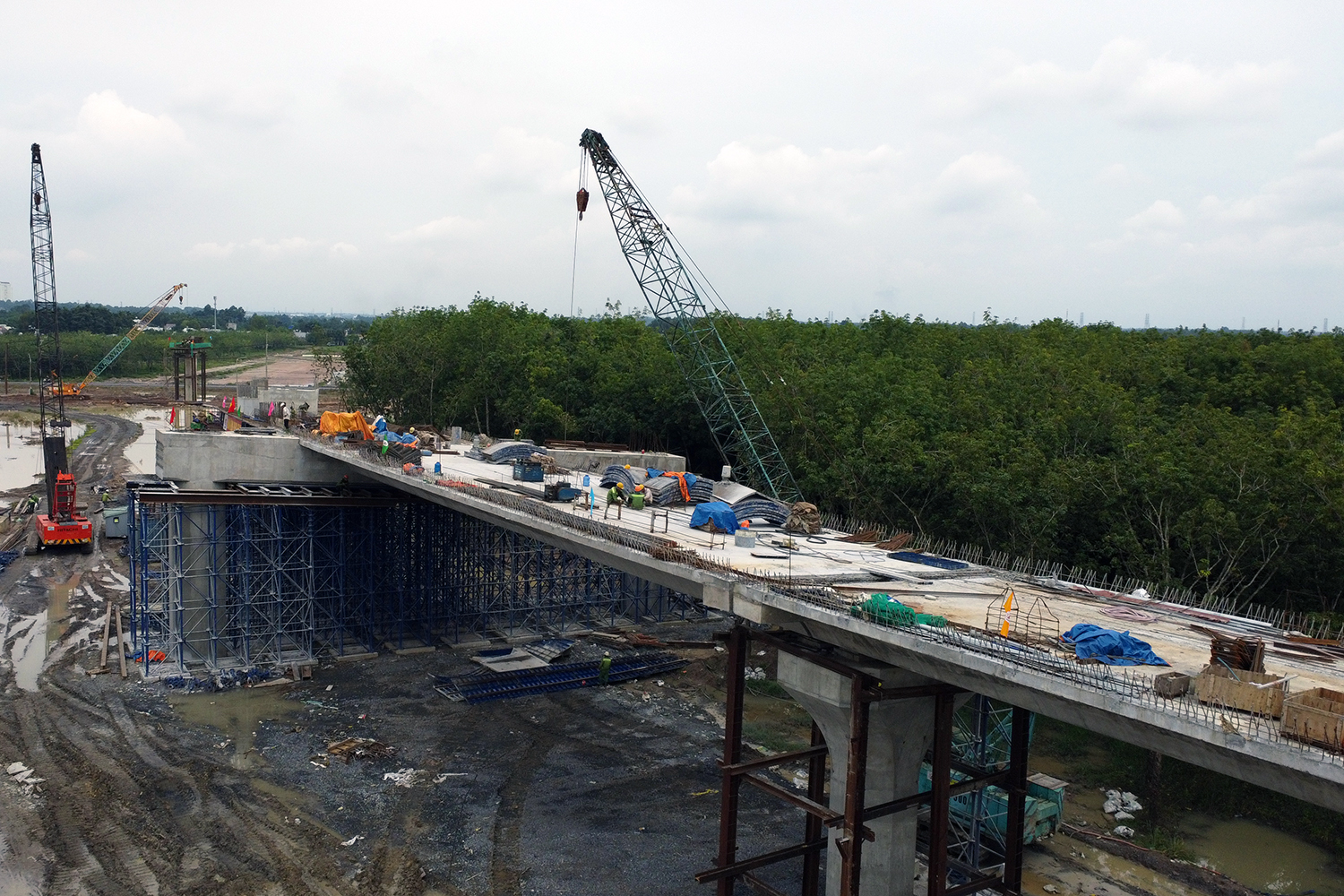

Dự án thành phần 2 cao tốc Biên Hòa - Vũng Tàu có những tồn tại gì? - Ảnh 2.

Nhiều tồn tại về an toàn lao động, môi trường xây dựng, quản lý chi phí đầu tư xây dựng - Ảnh: AN BÌNH

Ngoài ra, kết luận thanh tra cũng chỉ ra các tồn tại trong công tác an toàn lao động, môi trường xây dựng; quản lý chi phí đầu tư xây dựng và một số nội dung khác theo quy định của hợp đồng xây dựng.

Cụ thể, chủ đầu tư chưa lập kế hoạch quản lý môi trường theo yêu cầu của báo cáo đánh giá tác động môi trường được phê duyệt.

Chủ đầu tư và tư vấn giám sát có kiểm tra, đôn đốc, nhắc nhở nhưng không nêu thời hạn, biện pháp khắc phục, biện pháp xử lý đối với việc nhà thầu không thực hiện khắc phục.

Công tác huy động nhân sự chủ chốt, thiết bị thi công của nhà thầu còn chưa đảm bảo số lượng, chất lượng theo kế hoạch, tiến độ thi công đã được phê duyệt…

Bên cạnh đó, chủ đầu tư ban hành văn bản có quy định thêm điều kiện tạm ứng lần 2 (đợt 1) không có cơ sở và không đúng quy định của hợp đồng. Không thống nhất trong tổ chức thực hiện tạm ứng hợp đồng đợt 1 (lần 1) cho các nhà thầu.

Kết luận thanh tra xác định để xảy ra các tồn tại nói trên, trách nhiệm thuộc về Ban Quản lý dự án 85, tư vấn giám sát và nhà thầu thi công.

Cao tốc Biên Hòa - Vũng Tàu: Phê duyệt bồi thường gần 2.900 tỉ đồng cho dân

Đồng Nai đã phê duyệt phương án bồi thường, hỗ trợ gần 2.900 tỉ đồng cho người dân bị ảnh hưởng dự án cao tốc Biên Hòa - Vũng Tàu.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Sân bay Belarus rực rỡ quốc kỳ chào đón Tổng Bí thư Tô Lâm

Chiều 11-5, Tổng Bí thư Tô Lâm và Phu nhân cùng đoàn đại biểu cấp cao rời Nga, hướng tới Belarus cho chuyến thăm cấp nhà nước.

Sân bay Belarus rực rỡ quốc kỳ chào đón Tổng Bí thư Tô Lâm

Đề xuất làm tuyến đường sắt 900 tỉ đồng nối Dung Quất với đường sắt Bắc - Nam

Ban quản lý Khu kinh tế Dung Quất và các khu công nghiệp Quảng Ngãi đề xuất đầu tư tuyến nhánh đường sắt nối Dung Quất với đường sắt Bắc - Nam.

Đề xuất làm tuyến đường sắt 900 tỉ đồng nối Dung Quất với đường sắt Bắc - Nam

Phó thủ tướng chỉ đạo lo nguồn vốn làm cao tốc Đà Lạt - Nha Trang

Phó thủ tướng Trần Hồng Hà chỉ đạo Bộ Tài chính nghiên cứu, đề xuất nguồn vốn để thực hiện đường cao tốc Đà Lạt - Nha Trang trong giai đoạn 2026 - 2030.

Phó thủ tướng chỉ đạo lo nguồn vốn làm cao tốc Đà Lạt - Nha Trang

Xe tải đang chạy bất ngờ tông sập nhà dân, bé gái 1 tuổi trong nhà tử vong

Chiếc xe tải bất ngờ tông vào nhà dân ở thôn Tân Thành (xã Sơn Hội, huyện Sơn Hòa, tỉnh Phú Yên) khiến bé gái 1 tuổi qua đời, chị của bé bị thương.

Xe tải đang chạy bất ngờ tông sập nhà dân, bé gái 1 tuổi trong nhà tử vong

Cần Thơ triển khai nội dung kết luận Thanh tra Chính phủ liên quan đến sai phạm đất đai

Việc thực hiện các nội dung kiến nghị theo kết luận thanh tra liên quan đến sai phạm đất đai hoàn thành chậm nhất trong tháng 6-2025.

Cần Thơ triển khai nội dung kết luận Thanh tra Chính phủ liên quan đến sai phạm đất đai

Tìm thấy thi thể tài xế lái máy múc bị nước cuốn mất tích ở Bình Dương

Chiều 11-5, sau nhiều giờ nỗ lực tìm kiếm, lực lượng cứu hộ, cứu nạn Công an tỉnh Bình Dương đã tìm thấy ông Võ Văn P. (36 tuổi, quê Long An), tài xế lái máy múc bị nước cuốn trôi sau cơn mưa lớn.

Tìm thấy thi thể tài xế lái máy múc bị nước cuốn mất tích ở Bình Dương
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
