Dự án cao tốc Biên Hòa - Vũng Tàu: Hết lo mặt bằng lại lo chuyện di dời công trình điện, nước

Sau khi địa phương giao mặt bằng, nhà thầu thi công cao tốc Biên Hòa - Vũng Tàu tại Đồng Nai lại lo việc di dời hệ thống hạ tầng điện, nước.

Dự án cao tốc Biên Hòa - Vũng Tàu: Hết lo mặt bằng lại lo chuyện di dời công trình điện, nước - Ảnh 1.

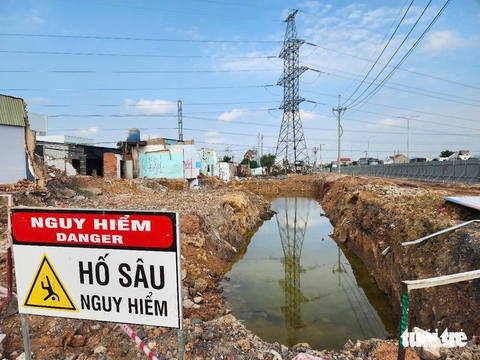

Vị trí nút giao ở đầu dự án cao tốc Biên Hòa - Vũng Tàu nằm trên trục đường Võ Nguyên Giáp, TP Biên Hòa - Ảnh: H.MI

Theo ghi nhận của Tuổi Trẻ Online, ở khu vực đầu tuyến dự án cao tốc Biên Hòa - Vũng Tàu tại đường Võ Nguyên Giáp (phường Phước Tân, TP Biên Hòa, Đồng Nai), công trình được rào chắn, thi công tấp nập. Tuy nhiên các hạng mục điện, nước vẫn còn ngổn ngang ở đây.

Ngổn ngang ở đoạn đầu tuyến cao tốc

Ông Nguyễn Đình Ánh, chỉ huy trưởng gói thầu số 18 (thuộc Công ty cổ phần Đầu tư phát triển Cường Thuận IDICO) cho biết: "Các mũi thi công đang tập trung xử lý phần nền của dự án khoảng 1km tại đường Võ Nguyên Giáp.

Đây là nút giao lên xuống của đầu tuyến cao tốc Biên Hòa - Vũng Tàu phải ưu tiên xử lý trước. Tuy nhiên dọc theo đoạn này là đường cấp nước gang 250mm, 90mm, 60mm chưa di dời được gì.

Rồi hệ thống điện trung thế, hạ thế, toàn bộ đều chưa di dời nên không làm được gì ở đây cả".

Cũng theo ông Ánh, toàn bộ nút giao ở đầu dự án cao tốc Biên Hòa - Vũng Tàu có khoảng 3,2km phải gia cố, xử lý nền đường nhưng đến nay công trình hạ tầng điện, nước nằm ở khu vực này chưa di dời được gì.

"Vừa qua đơn vị thi công đào trúng đường nước, bị bể và phải dừng thi công để khắc phục. Những sự cố như thế này sẽ ảnh hưởng đến tiến độ chung các gói thầu trong khi áp lực thời gian thi công rất lớn", ông Ánh nói.

Phải báo trước để cắt điện

Dự án cao tốc Biên Hòa - Vũng Tàu: Hết lo mặt bằng lại lo chuyện di dời công trình điện, nước - Ảnh 2.

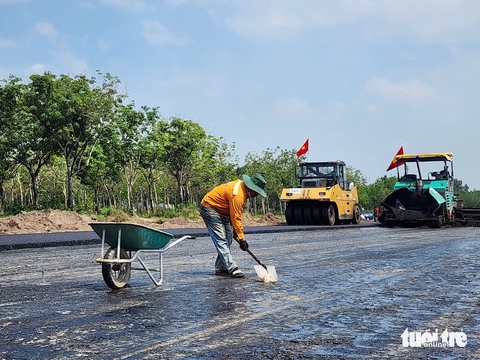

Đơn vị thi công đang thảm nhựa ở dự án cao tốc Biên Hòa - Vũng Tàu đoạn qua huyện Long Thành

Theo báo cáo của UBND tỉnh Đồng Nai, mặt bằng dự án cao tốc Biên Hòa - Vũng Tàu qua tỉnh này cơ bản đã bàn giao xong cho các nhà thầu. Tỉnh đang đôn đốc đơn vị quản lý các công trình hạ tầng tổ chức di dời cho nhà thầu thi công.

Tuy vậy tại một số vị trí khác ở dự án cao tốc Biên Hòa - Vũng Tàu (địa bàn tỉnh Đồng Nai), việc thi công các hạng mục trụ điện, đường dây… để di dời hệ thống điện ngang cao tốc Biên Hòa - Vũng Tàu cũng còn ngổn ngang...

Nói về việc di dời các công trình điện nằm trên dự án cao tốc, đại diện Công ty Điện lực Đồng Nai cho biết hiện có 51 hạng mục đường dây trung, hạ thế cần di dời ở dự án trên. Các hạng mục ở dự án thành phần 1, thành phần 2 do Trung tâm Phát triển quỹ đất tỉnh Đồng Nai và Ban quản lý dự án huyện Long Thành làm chủ đầu tư.

"Công ty không di dời hạ tầng lưới điện mà chỉ phối hợp chặt chẽ với chủ đầu tư, tư vấn, nhà thầu để thống nhất phương án về thời gian cắt điện, để thực hiện di dời", đại diện Công ty Điện lực Đồng Nai thông tin.

Dự án cao tốc Biên Hòa - Vũng Tàu: Hết lo mặt bằng lại lo chuyện di dời công trình điện, nước - Ảnh 3.

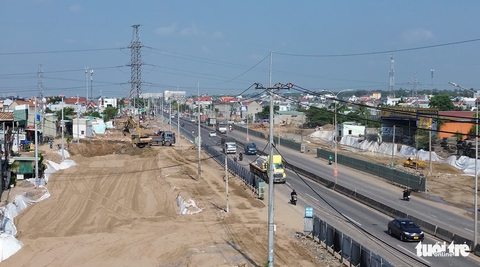

Hiện trạng thi công ở khu vực nút giao cao tốc Biên Hòa - Vũng Tàu với đường Võ Nguyên Giáp, TP Biên Hòa

Giải thích về một số hạng mục điện chậm di dời, ông Trần Ngọc Thái - giám đốc Điện lực Long Thành - cho biết: "Tính đến cuối tháng 4, các bên liên quan mới thực hiện cắt điện và xử lý xong 12 vị trí đường dây trung hạ thế. Còn lại 39 vị trí hoặc đang phải chờ vật tư, hoặc chờ chủ đầu tư lập phương án thi công, chờ đăng ký kế hoạch cắt điện".

Ông Thái nói: "Để tránh ảnh hưởng đến tiến độ chung của dự án, chúng tôi đã tiếp tục thông báo cho chủ đầu tư, đơn vị thi công giải thích và thông báo về việc đăng ký cắt điện phải có phương án thi công đúng thời hạn. Khi có kế hoạch thi công, ngành điện thông báo cắt điện, trả điện đúng giờ cho khách hàng để tránh xảy ra khiếu nại…".

Theo ông Thái, ngành điện quy định muốn cắt điện phải thông báo trước 5 ngày để khách hàng, doanh nghiệp chuẩn bị phương án sản xuất nên không phải muốn cắt điện là cắt ngay được.

Di dời hệ thống hạ tầng điện, nước vẫn còn chậm

Dự án cao tốc Biên Hòa - Vũng Tàu qua địa bàn tỉnh Đồng Nai đi qua hai TP Biên Hòa và huyện Long Thành (dự án thành phần 1, thành phần 2) dài hơn 34km. Đến nay việc giải phóng mặt bằng đã hoàn thành và bàn giao mặt bằng cho các đơn vị thi công.

Theo UBND tỉnh Đồng Nai, đến nay phần việc di dời hệ thống hạ tầng kỹ thuật vẫn còn chậm. Vì vậy UBND tỉnh Đồng Nai yêu cầu trong tháng 5 phải hoàn thành việc di dời các hạ tầng điện, nước…

Thông xe kỹ thuật 20km cao tốc Biên Hòa - Vũng Tàu, làm ngay đường nối vào cao tốc

Gần 20km cao tốc đầu tiên của tỉnh Bà Rịa - Vũng Tàu chính thức thông xe kỹ thuật. Cùng lúc tỉnh này khởi công dự án đường nối vào cao tốc để phát huy hiệu quả đầu tư.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Bình Phước ‘bác’ toàn bộ kiến nghị của Tập đoàn Sơn Hải

UBND tỉnh Bình Phước đã bác toàn bộ kiến nghị của Tập đoàn Sơn Hải liên quan gói thầu xây dựng cao tốc TP.HCM - Thủ Dầu Một - Chơn Thành.

Bình Phước ‘bác’ toàn bộ kiến nghị của Tập đoàn Sơn Hải

Xe hơi tông hàng loạt xe máy văng xuống đường ở Bắc Ninh

Một chiếc xe hơi màu đen đã tông hàng loạt xe máy, xe điện tại phường Đại Phúc, thành phố Bắc Ninh, tỉnh Bắc Ninh.

Xe hơi tông hàng loạt xe máy văng xuống đường ở Bắc Ninh

Việt Nam mang đến Thiên Tân tinh thần khởi nghiệp trong kỷ nguyên mới

Phó thủ tướng, Bộ trưởng Ngoại giao Bùi Thanh Sơn khẳng định chuyến công tác của Thủ tướng Phạm Minh Chính đến Trung Quốc đã góp phần nâng cao hình ảnh, vị thế Việt Nam trên trường quốc tế.

Việt Nam mang đến Thiên Tân tinh thần khởi nghiệp trong kỷ nguyên mới

An Giang điều động hàng loạt lãnh đạo sở, ngành về làm bí thư xã, phường

Trước thời điểm sáp nhập tỉnh, hàng loạt lãnh đạo sở, ngành tỉnh An Giang được điều động, chỉ định làm bí thư xã, phường.

An Giang điều động hàng loạt lãnh đạo sở, ngành về làm bí thư xã, phường

Nhiều tài xế bị phạt nguội do chạy dưới tốc độ tối thiểu 60km/h trên cao tốc

Nhiều tài xế xe tải, container... chạy dưới tốc độ tối thiểu trên cao tốc Vân Phong - Nha Trang bị lực lượng Cục Cảnh sát giao thông sử dụng thiết bị kỹ thuật nghiệp vụ phát hiện lập biên bản, gửi thông báo phạt nguội.

Nhiều tài xế bị phạt nguội do chạy dưới tốc độ tối thiểu 60km/h trên cao tốc

Xử lý nhà đất công sở dôi dư, sắp xếp trụ sở 4 phường mới ở Nha Trang

Tỉnh Khánh Hòa vừa phê duyệt phương án bố trí, sắp xếp trụ sở làm việc, tài sản công do các đơn vị thuộc TP Nha Trang hiện tại quản lý, sử dụng, sẽ chuyển giao cho các phường mới và xử lý nhà đất công sở dôi dư.

Xử lý nhà đất công sở dôi dư, sắp xếp trụ sở 4 phường mới ở Nha Trang
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
