Vỡ tường dẫn nước thủy điện ở Gia Lai: Do chủ đầu tư chủ quan

Ngày 23-10, Sở Công Thương tỉnh Gia Lai có báo cáo về một số nội dung liên quan đến quá trình tổ chức thi công xây dựng công trình Nhà máy thủy điện Ia Glae 2.

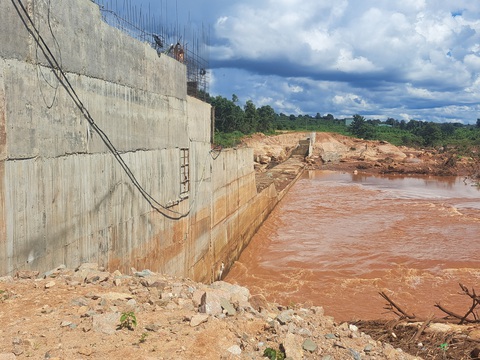

Sự cố tại nhà máy thủy điện Ia Glae 2 có nguyên nhân do chủ đầu tư không cập nhật kịp thời tình hình thời tiết, không có biện pháp gia cố an toàn trước mưa lũ - Ảnh: L.K.

Sự cố tại nhà máy thủy điện Ia Glae 2 có nguyên nhân do chủ đầu tư không cập nhật kịp thời tình hình thời tiết, không có biện pháp gia cố an toàn trước mưa lũ - Ảnh: L.K.

Sau sự cố vỡ tường bê tông thượng lưu tại nhà máy thủy điện Ia Glae 2 (huyện Chư Prông, tỉnh Gia Lai), dựa trên các hồ sơ, tài liệu do Công ty CP Thủy điện Khải Hoàng cung cấp, Sở Công Thương đã có báo cáo kết quả kiểm tra, đánh giá ban đầu về sự cố xảy ra ngày 9-10 vừa qua.

Chủ đầu tư thủy điện không cập nhật tình hình thời tiết

Qua kiểm tra và xem xét hồ sơ, nguyên nhân chính gây ra sự cố tại công trình xây dựng nhà máy thủy điện Ia Glae 2 được xác định là do mưa lũ lớn trên địa bàn huyện Chư Prông từ đêm 8-10 đến rạng sáng 9-10.

Xem xét, đánh giá bước đầu giữa hiện trạng công trình sau sự cố, hồ sơ thiết kế bản vẽ thi công và nội dung biện pháp tổ chức thi công được duyệt, Sở Công Thương Gia Lai nhận thấy:

Chủ đầu tư và đơn vị thi công xây dựng công trình nhà máy thủy điện Ia Glae 2 chưa tuân thủ đầy đủ các nội dung, trình tự, biện pháp thi công, dẫn dòng thi công trong mùa lũ khi thi công phần tường thượng lưu (nối tiếp phần tường đã hoàn thành ở cao trình 346m);

Không đảm bảo tiến độ thi công phần thân đập sau khi thi công hoàn thành phần tường thượng lưu;

Chưa cập nhật kịp thời tình hình diễn biến bất thường của thời tiết, chưa có biện pháp gia cố, bảo đảm an toàn phần tường thượng lưu nên khi xuất hiện lũ lớn đã bị đẩy trôi về hạ lưu.

Sở Công Thương tỉnh Gia Lai cũng nhận định Công ty CP Thủy điện Khải Hoàng đã tổ chức khởi công xây dựng khi đã đảm bảo các điều kiện theo quy định của Luật Xây dựng.

Qua xem xét hồ sơ năng lực, các tổ chức, cá nhân tham gia thiết kế, quản lý dự án, giám sát thi công xây dựng, thi công xây dựng công trình nhà máy thủy điện Ia Glae 2 đảm bảo điều kiện năng lực hoạt động xây dựng đối với công trình công nghiệp năng lượng cấp III theo quy định.

Nhận định thời tiết theo... kinh nghiệm

Tại báo cáo giải trình vụ việc, ông Nguyễn Anh Tuấn - đại diện Công ty CP Thủy điện Khải Hoàng - cho biết dự án phải hoàn thành và đưa vào hoạt động cuối quý 4-2023.

Từ giữa tháng 8 đến ngày 8-10-2023, thời tiết trên địa bàn không ổn định, có khi mưa rồi lại nắng kéo dài từ 3-5 ngày; đồng thời lượng mưa từ sau ngày 10-9 có xu hướng giảm dần so với thời điểm trước.

Ông Tuấn thừa nhận công ty đã chủ quan trong việc đánh giá thời tiết. Công ty này dựa theo kinh nghiệm thời tiết ở Tây Nguyên nói chung và tỉnh Gia Lai nói riêng vào cuối mùa mưa nên đã tranh thủ thời gian nắng ráo để tiếp tục thi công phần tường thượng lưu và phần đập còn lại.

"Trong lúc đang chuẩn bị thi công tiếp một phần bê tông trọng lực sau tường thì bắt đầu từ ngày 3-10 xảy ra mưa lớn gần như liên tục với lưu lượng lớn làm ảnh hưởng đến thiết bị vận hành thi công bê tông và hiện trường thi công.

"Sau đó lũ lớn đổ dồn, lưu lượng về đột ngột, tốc độ dòng chảy lớn tạo thành lũ làm sập một phần tường bê tông. Đơn vị chịu hoàn toàn trách nhiệm rủi ro về sự cố và việc đánh giá tình hình thời tiết làm ảnh hưởng đến công trình", ông Tuấn nói.

Tham mưu để tỉnh xử lý các bước tiếp theo

Sau khi sự cố xảy ra, UBND huyện Chư Prông đã thành lập tổ điều tra sự cố công trình nhà máy thủy điện Ia Glae 2 để điều tra, đánh giá làm rõ nguyên nhân sự cố xảy ra, đồng thời tham mưu cấp có thẩm quyền xử lý theo quy định (có sự tham gia của Sở Công Thương).

Sau khi có kết luận chính thức về sự cố công trình, Sở Công Thương phối phợp với UBND huyện Chư Prông tham mưu, đề xuất UBND tỉnh Gia Lai triển khai các bước tiếp theo theo quy định.

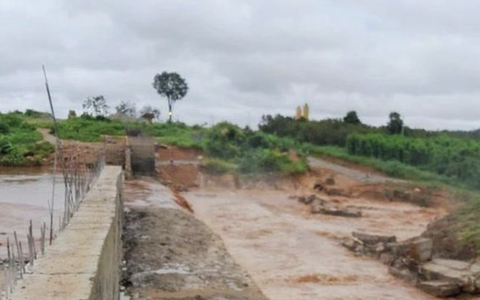

Như Tuổi Trẻ Online đã thông tin, sự cố vỡ đập thủy điện Glae 2 xảy ra vào rạng sáng 9-10. Một phần tường bê tông thượng lưu phục vụ thi công đập tràn tự do của nhà máy thủy điện Ia Glae 2 bị nước lũ đẩy trôi, khiến một số diện tích cây trồng và thiết bị sản xuất nông nghiệp của người dân vùng hạ du bị thiệt hại.

Vỡ đập dẫn nước thủy điện ở Gia Lai

Thủy điện Ia Glae 2 ở Gia Lai đã bị vỡ đập dẫn nước, do mưa lớn kéo dài.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Vụ hàng trăm tấn xi măng để ngoài trời gây hư hỏng: Tạm đình chỉ công tác chủ tịch xã

Chủ tịch UBND xã bị tạm đình chỉ công tác 15 ngày để làm rõ trách nhiệm liên quan đến việc xi măng từ nguồn hỗ trợ xây dựng nông thôn mới bị hư hỏng.

Vụ hàng trăm tấn xi măng để ngoài trời gây hư hỏng: Tạm đình chỉ công tác chủ tịch xã

Không chuyển đổi các khu ký túc xá sinh viên ở Nha Trang làm nhà công vụ

Khánh Hòa bác phương án chuyển đổi các ký túc xá sinh viên thành nhà công vụ và xin bố trí 70 phòng của nhà khách T78 cho cán tại Ninh Thuận ở khi sáp nhập.

Không chuyển đổi các khu ký túc xá sinh viên ở Nha Trang làm nhà công vụ

Thủ tướng yêu cầu tập trung tìm kiếm cứu nạn vụ sạt lở ở khu vực công trình thủy điện Tả Páo Hồ 1A

Tối 16-5, Thủ tướng có công điện gửi yêu cầu tập trung khắc phục hậu quả sự cố sạt lở tại công trường thi công công trình thủy điện Tả Páo Hồ 1A.

Thủ tướng yêu cầu tập trung tìm kiếm cứu nạn vụ sạt lở ở khu vực công trình thủy điện Tả Páo Hồ 1A

Bộ trưởng Nguyễn Kim Sơn: Ngăn chặn việc ép học sinh học thêm dưới mọi hình thức

Bộ trưởng Bộ Giáo dục và Đào tạo Nguyễn Kim Sơn cho rằng trường học ngay ngắn, dạy học lành mạnh là phải ngăn chặn việc ép học sinh học thêm.

Bộ trưởng Nguyễn Kim Sơn: Ngăn chặn việc ép học sinh học thêm dưới mọi hình thức

Đề xuất cấm trang thông tin điện tử tổng hợp, mạng xã hội tự sản xuất và phát tin bài như báo chí

Dự thảo Luật Báo chí sửa đổi đề xuất nghiêm cấm trang thông tin điện tử tổng hợp, mạng xã hội tự sản xuất và phát tin, bài như cơ quan báo chí.

Đề xuất cấm trang thông tin điện tử tổng hợp, mạng xã hội tự sản xuất và phát tin bài như báo chí

Phát triển kinh tế tư nhân: Doanh nghiệp nhỏ và vừa có thể được miễn thuế thu nhập 3 năm

Dự kiến sẽ miễn thuế thu nhập doanh nghiệp cho doanh nghiệp nhỏ và vừa trong 3 năm kể từ ngày được cấp giấy chứng nhận đăng ký doanh nghiệp lần đầu.

Phát triển kinh tế tư nhân: Doanh nghiệp nhỏ và vừa có thể được miễn thuế thu nhập 3 năm
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
