Sát lễ, Thủ tướng đi kiểm tra hiện trường, đốc thúc nhiều dự án cao tốc trọng điểm

Ngày 29-4, Thủ tướng Phạm Minh Chính và đoàn công tác đi kiểm tra hiện trường, động viên cán bộ, công nhân đang làm việc trên công trường, đốc thúc một số dự án thành phần thuộc tuyến cao tốc Bắc - Nam phía đông giai đoạn 2021-2025.

Dự án đầu tiên được Thủ tướng tới kiểm tra tình hình thi công là dự án Vân Phong - Nha Trang - Ảnh: VGP

Dự án đầu tiên được Thủ tướng tới kiểm tra tình hình thi công là dự án Vân Phong - Nha Trang - Ảnh: VGP

Tuyến cao tốc này đi qua địa bàn các tỉnh Khánh Hòa, Bình Định, Phú Yên và cao tốc Khánh Hòa - Buôn Ma Thuột.

Cùng đi với Thủ tướng có lãnh đạo các bộ, ngành, cơ quan trung ương, các tỉnh có các dự án cao tốc đi qua.

Thủ tướng kiểm tra thi công cao tốc Vân Phong - Nha Trang

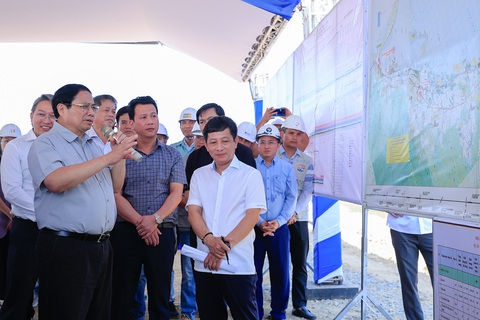

Dự án đầu tiên được Thủ tướng tới kiểm tra tình hình thi công là dự án cao tốc Vân Phong - Nha Trang thuộc tuyến cao tốc Bắc - Nam phía đông giai đoạn 2021-2025. Điểm kiểm tra là nút giao với quốc lộ 26, nằm trên địa bàn tỉnh Khánh Hòa.

Thủ tướng Phạm Minh Chính và đoàn công tác đi kiểm tra hiện trường - Ảnh: VGP

Thủ tướng Phạm Minh Chính và đoàn công tác đi kiểm tra hiện trường - Ảnh: VGP

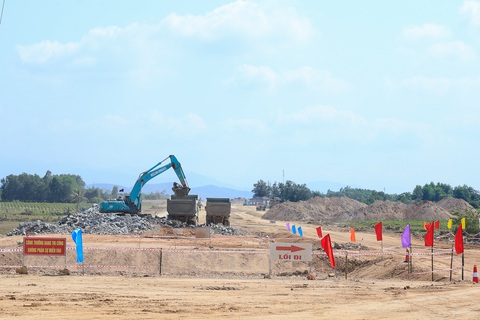

Dự án thành phần đoạn Vân Phong - Nha Trang dài hơn 83km, đi qua 4 huyện, thị xã: Vạn Ninh, Ninh Hòa, Diên Khánh và Khánh Vĩnh thuộc tỉnh Khánh Hòa. Dự án có tổng mức đầu tư 11.808 tỉ đồng, khởi công tháng 1-2023, hoàn thành theo hợp đồng tháng 12-2025.

Đến nay, công tác giải phóng mặt bằng cơ bản đáp ứng yêu cầu, đã bàn giao 83,03km/83,35km, đạt 99,7%, chỉ còn khoảng 0,32km tuyến chính; đã hoàn thành 6/6 khu tái định cư, bàn giao cho 203/203 hộ dân.

Tuy nhiên, việc di dời hạ tầng thiết yếu như công trình điện còn nhiều khó khăn, các cơ quan và tỉnh Khánh Hòa đang rất nỗ lực tháo gỡ.

Dự án thành phần đoạn Vân Phong - Nha Trang dài hơn 83km, đi qua 4 huyện, thị xã: Vạn Ninh, Ninh Hòa, Diên Khánh và Khánh Vĩnh thuộc tỉnh Khánh Hòa - Ảnh: VGP

Dự án thành phần đoạn Vân Phong - Nha Trang dài hơn 83km, đi qua 4 huyện, thị xã: Vạn Ninh, Ninh Hòa, Diên Khánh và Khánh Vĩnh thuộc tỉnh Khánh Hòa - Ảnh: VGP

Sát lễ, Thủ tướng đi kiểm tra hiện trường, đốc thúc nhiều dự án cao tốc trọng điểm- Ảnh 4.

Về thi công, theo báo cáo, ngay từ đầu dự án, với sự chỉ đạo quyết liệt của Chính phủ, Bộ Giao thông vận tải và Ban Quản lý dự án 7, các nhà thầu của dự án đều là các nhà thầu mạnh, chuyên nghiệp như Tập đoàn Sơn Hải đã tập trung chủ động tìm kiếm, xử lý vướng mắc về nguồn vật liệu thi công ngay, các nhà thầu đã chủ động tự sản xuất, đặt hàng và vận chuyển tập kết vật tư, vật liệu tránh được việc khan hiếm, ép giá.

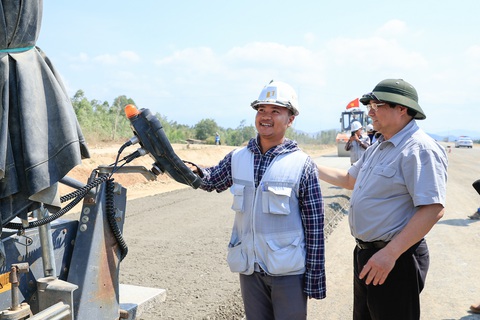

Các nhà thầu chủ động tập trung thiết bị, nhân lực, đẩy nhanh tiến độ 3 ca, 4 kíp trong mùa khô, do vậy sản lượng của dự án đến nay vượt so với kế hoạch hợp đồng khoảng 5%.

Sát lễ, Thủ tướng đi kiểm tra hiện trường, đốc thúc nhiều dự án cao tốc trọng điểm- Ảnh 5.

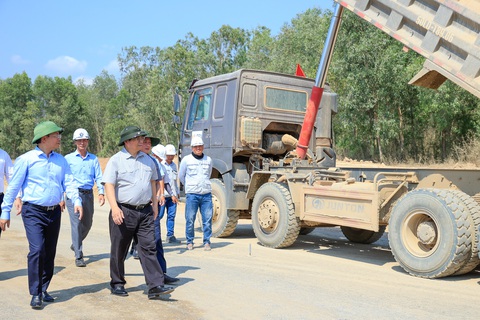

Thủ tướng động viên cán bộ, công nhân đang làm việc trên công trường - Ảnh: VGP

Thủ tướng động viên cán bộ, công nhân đang làm việc trên công trường - Ảnh: VGP

Trong đó, nguồn vật liệu xây dựng, bãi đổ thải không có vướng mắc, cơ bản đáp ứng tiến độ. Trong đó vật liệu đá nhu cầu 2,1 triệu m3, phương án tận dụng từ đào đá nền đường và sử dụng đá từ 9 mỏ đang khai thác.

Vật liệu cát nhu cầu khoảng 0,3 triệu m3 để làm bê tông, sử dụng từ nguồn mỏ thương mại. Vật liệu đất đắp nhu cầu khoảng 7,26 triệu m3; hiện nay đang khai thác 17/17 mỏ với tổng trữ lượng khoảng 7,64 triệu m3, nhà thầu đang trình bổ sung 1 mỏ đất để dự phòng.

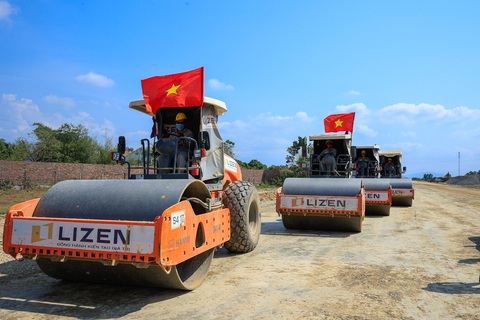

Các nhà thầu đã huy động 42/42 mũi thi công, 1.020 thiết bị và 1.877 nhân lực đồng loạt trên toàn bộ tuyến đường. Lũy kế sản lượng đến nay là 3.451/7.138 tỉ đồng, đạt 50% giá trị hợp đồng, vượt 5% so với kế hoạch hợp đồng. Sản lượng thực hiện của từng nhà thầu cơ bản đều vượt tiến độ.

Thủ tướng biểu dương Ban Quản lý dự án, các nhà thầu đã chủ động, tích cực triển khai dự án, ngày càng có thêm kinh nghiệm từ các dự án trước - Ảnh: VGP

Thủ tướng biểu dương Ban Quản lý dự án, các nhà thầu đã chủ động, tích cực triển khai dự án, ngày càng có thêm kinh nghiệm từ các dự án trước - Ảnh: VGP

Thủ tướng yêu cầu lấy mốc 30-4-2025 để hoàn thành dự án

Thủ tướng biểu dương Ban Quản lý dự án, các nhà thầu đã chủ động, tích cực triển khai dự án, ngày càng có thêm kinh nghiệm từ các dự án trước.

Thủ tướng yêu cầu lấy mốc 30-4-2025 cơ bản hoàn thành dự án để điều chỉnh rút ngắn tiến độ; tiếp tục phát huy tinh thần "vượt nắng, thắng mưa", "tăng ca, tăng kíp", "ăn tranh thủ, ngủ khẩn trương", "làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết"; nâng cao chất lượng, bảo đảm kỹ thuật, mỹ thuật, an toàn, vệ sinh môi trường.

Về các vướng mắc giải phóng mặt bằng, Thủ tướng yêu cầu địa phương và EVN khẩn trương xử lý, giải quyết dứt điểm; lưu ý EVN điều chuyển trang thiết bị từ các dự án khác cho dự án này, không để chờ thiết bị.

Cùng với đó, Thủ tướng lưu ý rà soát lại, làm tốt việc phòng chống tham nhũng, tiêu cực.

Các nhà thầu đã huy động 42/42 mũi thi công, 1.020 thiết bị và 1.877 nhân lực đồng loạt trên toàn bộ tuyến đường - Ảnh: VGP

Các nhà thầu đã huy động 42/42 mũi thi công, 1.020 thiết bị và 1.877 nhân lực đồng loạt trên toàn bộ tuyến đường - Ảnh: VGP

Bộ Giao thông vận tải tạo thuận lợi, khuyến khích các địa phương quy hoạch, mở các nút giao phù hợp để tận dụng tối đa lợi thế của tuyến đường cao tốc, tạo không gian phát triển mới, thúc đẩy phát triển kinh tế - xã hội.

Thủ tướng dự khánh thành cao tốc Cam Lâm - Vĩnh Hảo

Trước đó, chiều 28-4, Thủ tướng Phạm Minh Chính dự lễ khánh thành cao tốc Cam Lâm - Vĩnh Hảo và thông xe đưa vào khai thác cao tốc Diễn Châu - Bãi Vọt (đoạn từ Diễn Châu đến quốc lộ 46B).

Nhân dịp này, Thủ tướng ghi nhận, biểu dương, đánh giá cao, cảm ơn các nhà thầu tư vấn, thi công, giám sát, các cán bộ, kỹ sư, công nhân đã và đang làm việc trên tất cả các công trình cao tốc trên cả nước với tinh thần "vượt nắng, thắng mưa", "tăng ca, tăng kíp", "ăn tranh thủ, ngủ khẩn trương", "làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết";

Các chủ thể liên quan "chỉ bàn làm, không bàn lùi" với tinh thần yêu nước nồng nàn, tất cả vì lợi ích quốc gia, dân tộc, nhân dân; để hoàn thành các dự án bảo đảm tiến độ, nâng cao chất lượng, kỹ thuật, mỹ thuật, an toàn, vệ sinh môi trường, phòng chống tham nhũng, tiêu cực.

Thủ tướng Phạm Minh Chính tặng quà động viên cán bộ, công nhân trên công trường nút giao cao tốc Vân Phong - Nha Trang và Quốc lộ 26 - Ảnh: VGP

Thủ tướng Phạm Minh Chính tặng quà động viên cán bộ, công nhân trên công trường nút giao cao tốc Vân Phong - Nha Trang và quốc lộ 26 - Ảnh: VGP

Nghị quyết Đại hội XIII của Đảng đặt mục tiêu phấn đấu đến năm 2025, cả nước sẽ có khoảng 3.000km đường bộ cao tốc và hoàn thành tuyến đường bộ cao tốc Bắc - Nam phía đông; phấn đấu đến năm 2030, cả nước sẽ có khoảng 5.000km đường bộ cao tốc.

Đến nay, tổng chiều dài các tuyến cao tốc trên cả nước đưa vào khai thác đã đạt hơn 2.000km.

Trong khi đó, đến tháng 6-2021, cả nước mới có hơn 900km cao tốc (đạt được trong hơn 20 năm trước đó). Như vậy, từ đầu nhiệm kỳ tới nay, cả nước đã đưa vào khai thác thêm khoảng 1.100km cao tốc.

Thủ tướng Phạm Minh Chính cắt băng khánh thành cao tốc Cam Lâm - Vĩnh Hảo

Chiều 28-4, Thủ tướng Phạm Minh Chính đã dự và cắt băng khánh thành tuyến cao tốc Cam Lâm - Vĩnh Hảo, một dự án thành phần của dự án xây dựng đường bộ cao tốc Bắc - Nam phía Đông giai đoạn 2017 - 2020.
