16/08/2022 18:30 GMT+7

Ninh Thuận: vận động bàn giao mặt bằng dự án đúng tiến độ

DUY NGỌC
DUY NGỌC

UBND huyện Ninh Phước (Ninh Thuận) đang khẩn trương chỉ đạo các xã nhanh chóng giải quyết các vướng mắt liên quan đến công tác bồi thường thuộc dự án đường dây 500kV nhiệt điện Vân Phong - Vĩnh Tân.

Ninh Thuận: vận động bàn giao mặt bằng dự án đúng tiến độ - Ảnh 1.

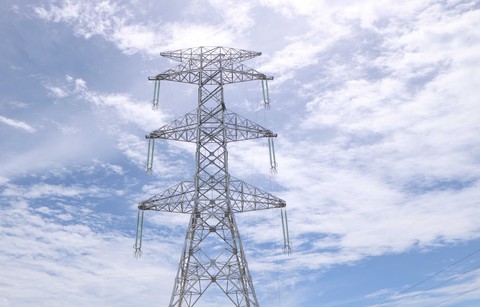

Dự án đường dây 500kV Vân Phong - Vĩnh Tân qua địa bàn huyện Ninh Phước (Ninh Thuận) được nhân dân đồng tình, ủng hộ - Ảnh: DUY NGỌC

Còn 24 thửa đất chưa tìm ra chủ

Ông Nguyễn Hữu Đức, phó chủ tịch UBND huyện Ninh Phước cho biết dự án đường dây 500 kV nhiệt điện Vân Phong - Vĩnh Tân có tổng chiều dài là 14,5 km với 28 vị trí móng trụ qua 4 xã: Phước Hữu, Phước Thái, Phước Sơn, Phước Vinh.

Đối với công tác giải phóng mặt bằng có 41 hộ trong diện thu hồi đất vĩnh viễn và 207 hộ có ảnh hưởng hành lang tuyến. "Đến thời điểm hiện nay, huyện Ninh Phước đã phê duyệt phương án đền bù cho 28 vị trí móng trụ, bà con đã đồng tình, ủng hộ bàn giao đất để thực hiện dự án", ông Đức nói thêm.

"Riêng hành lang tuyến, UBND huyện đang tiến hành phê duyệt công tác hỗ trợ cho bà con bị ảnh hưởng. Hiện, công tác thu hồi, đền bù cơ bản đã được công khai và tiến hành đền bù" – ông Đức xác nhận.

Theo UBND huyện Ninh Phước, hiện còn 18 hộ dân với khoảng 24 thửa đất đang xác minh, chưa tìm được chủ sở hữu. "Vấn đề này, UBND huyện đã họp và thống nhất đưa vào diện vắng chủ. Chúng tôi cũng đã phê duyệt phương án gửi tiền vào Kho bạc nhà nước.

Khi nào chủ nhân thửa đất xuất hiện và cung cấp đầy đủ giấy tờ hồ sơ thì chúng tôi sẽ xuất số tiền đó ra để chi trả đền bù cho bà con", ông Đức cho biết.

Ninh Thuận: vận động bàn giao mặt bằng dự án đúng tiến độ - Ảnh 2.

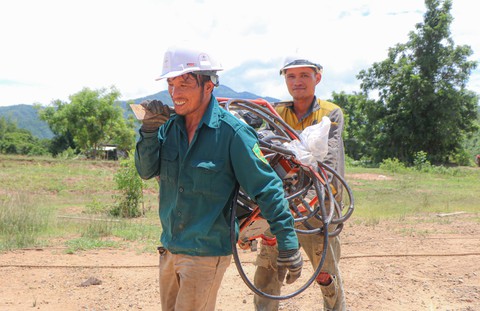

Công nhân khẩn trương thực hiện dự án để kịp hoàn thành đúng tiến độ - Ảnh: DUY NGỌC

Cũng theo ông Đức, hiện ở một số vị trí do chưa thống nhất và công khai giá đền bù nên nhiều hộ dân chưa giao mặt bằng.

Vấn đề này huyện Ninh Phước đã chỉ đạo các xã có liên quan khẩn trương phối hợp với Trung tâm Quỹ đất, đơn vị thi công và Ban quản lý dự án các công trình điện miền Trung tiến hành vận động bà con bàn giao đất trước để có mặt bằng triển khai dự án. "Song song đó, chúng tôi sẽ tiếp tục hỗ trợ, đền bù cho bà con đúng theo quy định của pháp luật", ông Đức nói

Sẽ đảm bảo dự án hoàn thành đúng tiến độ

Theo thống kê của huyện Ninh Phước, tổng diện tích thu hồi, ảnh hưởng hành lang tuyến của dự án là 398.270,6 m2 (trong đó thu hồi móng trụ 13.658,9 m2; ảnh hưởng hành lang 184.611.7 m2), tổng số hộ dân có đất bị thu hồi và ảnh hưởng hành lang an toàn đường dây điện 239 hộ gia đình, cá nhân và 4 tổ chức.

Tính đến thời điểm hiện nay đã bàn giao 28 vị trí móng trụ từ VT254 đến VT280; với tổng số tiền đã ban hành quyết định bồi thường, hỗ trợ và đã chỉ trả 1.136 triệu đồng/9.149,2 m2; còn lại 4.509,7 m2 đất thuộc UBND xã Phước Hữu chưa ban hành quyết định thu hồi, bồi thường được do còn vướng xác định đất chưa thống nhất.

Đối với hành lang an toàn tuyến đường dây, địa phương đã ban hành quyết định đến 123 hộ gia đình, cá nhân bị ảnh hưởng với tổng số tiền hỗ trợ là gần 8,2 tỷ đồng/240.120,3 m2; đã đồng ý nhận tiền hỗ trợ với tổng số tiền hỗ trợ hơn 6,4 tỷ đồng/211.678,6 m2 và bàn giao cho chủ đầu tư; còn lại hơn 1,6 tỷ đồng/27.094,3 m2 chưa chi trả.

Ninh Thuận: vận động bàn giao mặt bằng dự án đúng tiến độ - Ảnh 3.

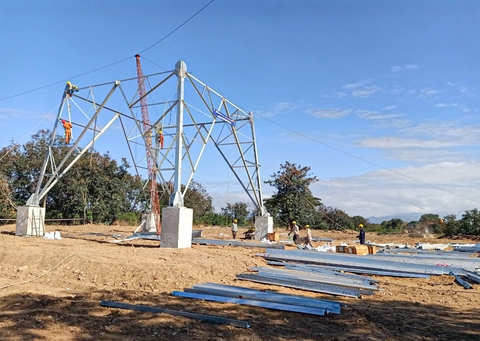

Công nhân hăng hái làm việc để dự án sớm hoàn thành - Ảnh: DUY NGỌC

Ông Nguyễn Hữu Đức nhấn mạnh: "Chúng tôi luôn theo dõi, đôn đốc các xã có dự án đi qua phải giải quyết nhanh các sự cố ngoài ý muốn, thường xuyên báo cáo huyện những vướng mắc, khó khăn để huyện có phương án giải quyết, đảm bảo dự án hoàn thành đúng tiến độ".

Theo ông Nguyễn Quang Huy, trưởng Ban điều hành gói thầu số 9 và 10 (thuộc  Công ty cổ phần xây dựng EVN Quốc tế 1) cho biết: thực tế gói thầu số 10, dự án đường dây 500 kV nhiệt điện Vân Phong - Vĩnh Tân qua địa bàn thôn Bảo Vinh, xã Phước Vinh (huyện Ninh Phước) chiếm khoảng 80%. Do đó, công tác giải phóng mặt bằng rất phức tạp.

"Được sự hỗ trợ, giúp đỡ của chính quyền địa phương, các cấp và UBND huyện xuống từng hộ dân vận động nên khi triển khai dự án rất thuận lợi, chưa xảy ra những sự việc ngoài ý muốn", ông Huy nói.

Bàn giao mặt bằng để giải tỏa cụm công suất nhà máy điện Vân Phong

Ngày 9-6, tại Hà Nội, ông Đặng Hoàng An - Thứ trưởng Bộ Công Thương, Phó Trưởng ban Chỉ đạo quốc gia về Phát triển điện lực đã chủ trì cuộc họp kiểm điểm tiến độ giải phóng mặt bằng, thi công các DA giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong

DUY NGỌC

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Hải Phòng trao chứng nhận đầu tư và biên bản ghi nhớ hợp tác đầu tư với số vốn 15,5 tỉ USD

Chiều 15-7, UBND TP Hải Phòng phối hợp với Liên đoàn Thương mại và Công nghiệp Việt Nam (VCCI) tổ chức Hội nghị xúc tiến đầu tư Hải Phòng với chủ đề “Hải Phòng - điểm đến chiến lược của kỷ nguyên mới”. ​

Hải Phòng trao chứng nhận đầu tư và biên bản ghi nhớ hợp tác đầu tư với số vốn 15,5 tỉ USD

Chưa dùng cát biển san lấp Khu công nghiệp VSIP Cần Thơ

Nhà đầu tư dự kiến thí điểm dùng cát biển san lấp cho lô đất công nghiệp khoảng 16ha tại Khu công nghiệp VSIP Cần Thơ, nhưng cơ quan chức năng nói chưa có căn cứ.

Chưa dùng cát biển san lấp Khu công nghiệp VSIP Cần Thơ

Khi kinh tế tư nhân gánh vác trọng trách quốc gia

Nếu đặt kinh tế tư nhân ở vai trò trung tâm, có không gian phát triển, lực lượng này sẽ tạo đột phá mạnh mẽ đưa Việt Nam phát triển thành quốc gia có thu nhập cao vào năm 2045.

Khi kinh tế tư nhân gánh vác trọng trách quốc gia

Giải pháp quản lý rác thải, kinh tế tuần hoàn có thể nhận giải thưởng 21 tỉ đồng

Temasek Foundation, một quỹ thiện nguyện thuộc Temasek, cơ quan thuộc bộ phận đầu tư của Chính phủ Singapore, sẽ cùng quỹ đầu tư mạo hiểm Việt Nam Touchstone Partners tổ chức cuộc thi đổi mới sáng tạo về kinh tế xanh Net Zero Challenge 2025.

Giải pháp quản lý rác thải, kinh tế tuần hoàn có thể nhận giải thưởng 21 tỉ đồng

Ứng dụng CUB Vietnam nhận hai giải thưởng tại ABF Retail Banking Award

Ứng dụng CUB Vietnam được vinh danh nhờ cung cấp nền tảng tài chính kỹ thuật số an toàn, tiện lợi, trực tiếp giải quyết nhu cầu vay tài chính tiêu dùng cho người Việt.

Ứng dụng CUB Vietnam nhận hai giải thưởng tại ABF Retail Banking Award

Hành trình xanh của cao su trên mảnh đất cực Tây Tổ quốc

Từng có thời gian tưởng chừng như trắng tay vì 'vàng trắng', đến bây giờ đại ngàn cao su giữa núi rừng Tây Bắc đã mang lại nguồn thu nhập ổn định cho bà con.

Hành trình xanh của cao su trên mảnh đất cực Tây Tổ quốc
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
