09/04/2024 15:47 GMT+7

Lo tiến độ đường dây 500kV Quảng Trạch - Phố Nối do nhập thiết bị từ Nga nguy cơ chậm

Vướng mắc trong công tác đền bù giải phóng mặt bằng, tái định cư, việc cung cấp thiết bị chậm so với hợp đồng đang tiếp tục đặt ra khó khăn để hoàn thành đường dây 500kV mạch 3 Quảng Trạch - Phố Nối.

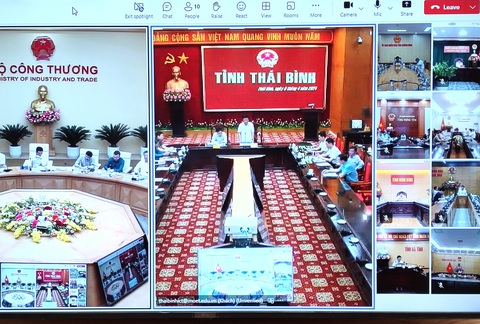

Họp giao ban tháng 4 về dự án đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối - Ảnh: C.DŨNG

Họp giao ban tháng 4 về dự án đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối - Ảnh: C.DŨNG

Ngày 9-4, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì cuộc họp giao ban tháng 4 các dự án đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối, kết nối trực tuyến tới 9 địa phương có đường dây đi qua.

Vận chuyển thiết bị nguy cơ chậm

Theo Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn, các dự án đã thực hiện bàn giao 100% mặt bằng vị trí móng cột và 252/503 (~50%) khoảng néo (KN); hoàn thành đúc móng được 512/1.177 vị trí.

Đã bàn giao 221/1.177 vị trí cột thép. Hoàn thành lắp dựng 79/1.177 cột thép; đang lắp dựng 62/1.177 cột thép.

Tiến độ được EVN đưa ra là phấn đấu đến 30-4 hoàn thành đúc móng; đến 30-5 hoàn thành dựng cột; 28-6 hoàn thành lắp đặt cách điện, phụ kiện và kéo dây và nghiệm thu, đóng điện vào ngày 29 đến 30-6 theo đúng tiến độ Thủ tướng đề ra.

Tuy nhiên, các khó khăn là việc bồi thường giải phóng mặt bằng và tái định cư. Cũng bởi các dự án thành phần đều chưa hoàn thiện việc lập phương án bồi thường, hỗ trợ hành lang tuyến.

Việc cung cấp thiết bị chậm tiến độ so với hợp đồng, như cung cấp cột thép có các nhà thầu chậm gồm Công nghệ Việt, Sông Đà 11, Việt Vương, Thành Long và Việt Á.

Gói thầu nhập khẩu cách điện và phụ kiện từ Nga có nguy cơ chậm tiến độ do vận chuyển bằng đường sắt.

Thêm nữa là khó khăn trong thi công, huy động máy ép cọc, đóng cọc công suất lớn.

Nhiều vị trí triển khai thi công, vận chuyển máy móc, vật tư gặp khó khăn như nằm trên địa hình đồi núi cao, hoặc việc khai mở hố móng gặp đá khối lớn; ảnh hưởng của thời tiết (mưa nhiều)…

Chủ đầu tư kiến nghị Thủ tướng Chính phủ sớm xem xét, phê duyệt khung chính sách bồi thường, hỗ trợ giải phóng mặt bằng.

Địa phương sớm phê duyệt phương án bồi thường phần mặt bằng móng cột và hành lang an toàn trong tháng 4-2024 làm căn cứ thực hiện; hỗ trợ bàn giao các khoảng néo để thực hiện công tác rải, kéo dây dẫn.

Với các gói thầu nhập khẩu thiết bị từ Nga, chủ đầu tư kiến nghị Bộ Công Thương hỗ trợ, có ý kiến với Bộ Công Thương Nga, cơ quan quản lý đường sắt Nga và các bên liên quan bố trí lịch tàu khởi chạy trong thời gian sớm nhất.

Chờ phê duyệt khung giá đất để giải phóng mặt bằng

Tại cuộc họp, các địa phương cam kết sẽ nỗ lực cao nhất để bàn giao mặt bằng thi công, sớm ban hành khung giá đất bồi thường giải phóng mặt bằng.

Ông Mai Xuân Liêm - phó chủ tịch UBND tỉnh Thanh Hóa - cho hay còn 67 vị trí chưa được bàn giao nên đang làm thủ tục để người dân nhận tiền đền bù, hỗ trợ di dời.

Tuy nhiên, đường dây 220kV Nậm Sung - Thanh Hóa đang gặp vướng mắc liên quan đến phương án làm đường tạm qua rừng tự nhiên đối với cây có đường kính trên 20cm không được chặt hạ.

Bà Hà Lan Anh - phó chủ tịch UBND tỉnh Nam Định - cho hay còn 24 khoảng néo chưa được bàn giao nên tỉnh đang có phương án, bố trí đầy đủ tái định cư và cam kết bàn giao mặt bằng.

Tuy nhiên, bà Anh đề nghị Bộ Tài nguyên và Môi trường sớm trình dự thảo khung giá đất bồi thường giải phóng mặt bằng để Thủ tướng phê duyệt, làm căn cứ triển khai thực hiện.

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Ảnh: C.DŨNG

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Ảnh: C.DŨNG

Vẫn đánh giá tiến độ dự án chưa đạt yêu cầu, Bộ trưởng Nguyễn Hồng Diên đề nghị các bên cần bám sát tình hình, xử lý kịp thời các vướng mắc.

Trong đó các bên sớm trình Thủ tướng Chính phủ khung chính sách bồi thường giải phóng mặt bằng, tái định cư trước ngày 15-4; hướng dẫn bằng văn bản liên quan đến mượn đất rừng làm đường tạm.

Ông cũng yêu cầu địa phương sớm bàn giao để chủ đầu tư hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến trước 15-4.

Sớm hoàn thiện các thủ tục pháp lý về công tác bồi thường giải phóng mặt bằng, đặc biệt là việc lập và phê duyệt phương án bồi thường đối với các vị trí móng cột và hành lang tuyến.

Địa phương có phương án xử lý đối với các công trình phải phá dỡ, di dời hoặc tái định cư, đảm bảo di dời các hộ dân trước ngày 15-6. EVN và EVNNPT đẩy nhanh tiến độ thi công, phấn đấu hoàn thành trước 15-6 để vận hành, thử nghiệm, đóng điện vào 30-6.

Nhiều tin vui cho đường dây 500kV mạch 3, Thủ tướng yêu cầu vận hành vào 30-6

Thủ tướng Phạm Minh Chính đã khái quát '5 nhất trí' nhằm tạo đồng thuận, nhất trí cao để đưa công trình đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối đi vào vận hành chậm nhất là ngày 30-6 tới.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Nguồn cung ô tô dư thừa, đại lý xả hàng 'bán lỗ' để giảm tồn kho

Nhiều đại lý ô tô tại TP.HCM cho biết, thị trường xe trong tháng 7-2025 đang cạnh tranh khốc liệt.

Nguồn cung ô tô dư thừa, đại lý xả hàng 'bán lỗ' để giảm tồn kho

VNVC là Hệ thống trung tâm tiêm chủng tốt nhất Việt Nam 2025

Hệ thống Tiêm chủng VNVC vừa giành 2 giải thưởng "Hệ thống trung tâm tiêm chủng vắc xin tốt nhất Việt Nam năm 2025" và "Thương hiệu uy tín, chất lượng tốt nhất năm 2025".

VNVC là Hệ thống trung tâm tiêm chủng tốt nhất Việt Nam 2025

Doanh nghiệp sập bẫy đơn hàng ảo, bị giả mạo tuyển dụng

Chưa kịp vui vì được hợp tác với 'khách hàng lớn', nhiều chủ doanh nghiệp tá hỏa khi phát hiện bị rơi vào bẫy lừa, thiệt hại nặng về kinh tế.

Doanh nghiệp sập bẫy đơn hàng ảo, bị giả mạo tuyển dụng

Chứng khoán Mỹ lao dốc, đồng USD tăng giá sau khi ông Trump đăng thư thuế quan

Thị trường chứng khoán Mỹ giảm mạnh ngay trong ngày đầu tuần khi Tổng thống Mỹ Donald Trump đăng tải thư gửi 14 nước, thông báo về các mức thuế sẽ áp lên hàng hóa các nước này từ ngày 1-8.

Chứng khoán Mỹ lao dốc, đồng USD tăng giá sau khi ông Trump đăng thư thuế quan

Ông Trump công bố áp thuế từ 25 đến 40% lên 14 nước từ 1-8

Ông Trump đăng tải loạt thư thông báo mức thuế từ 25-40% mà Mỹ sẽ áp lên hàng hóa của 14 nước; Nhà Trắng lùi thời hạn áp thuế đối ứng đến ngày 1-8.

Ông Trump công bố áp thuế từ 25 đến 40% lên 14 nước từ 1-8

Ông Trump đăng 'thư thuế quan', áp thuế 25% với Nhật, Hàn từ ngày 1-8

Tổng thống Mỹ Donald Trump thông báo từ ngày 1-8 sẽ áp thuế quan 25% với hàng hóa hai nước này xuất sang Mỹ.

Ông Trump đăng 'thư thuế quan', áp thuế 25% với Nhật, Hàn từ ngày 1-8
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
