Dự án điện gần 1 tỉ USD ‘thần tốc’ 4 tháng làm thủ tục vẫn lo chậm vì vướng đất rừng

Cả bốn dự án thành phần đường dây 500kV mạch 3 đoạn từ Quảng Trạch đến Phố Nối (Hưng Yên) đều được phê duyệt để sẵn sàng thi công.

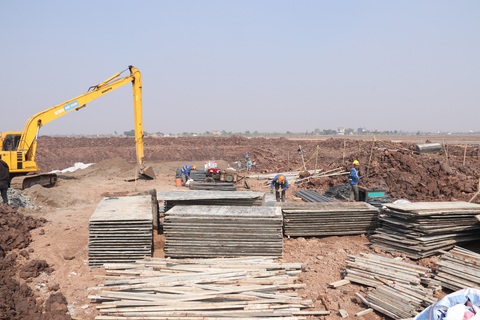

Dự án đang gấp rút thi công, triển khai đoạn qua Thanh Hóa - Ảnh: N.KH

Dự án đang gấp rút thi công, triển khai đoạn qua Thanh Hóa - Ảnh: N.KH

Chỉ đạo về đảm bảo cung ứng điện mới nhất của Thủ tướng Phạm Minh Chính tiếp tục nhấn mạnh yêu cầu phải sớm hoàn thành và đưa vào vận hành đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối (Hưng Yên) vào tháng 6-2023, góp phần cung ứng điện cho miền Bắc.

Báo cáo mới đây gửi Thủ tướng Phạm Minh Chính và Phó thủ tướng Trần Hồng Hà về tình hình triển khai các dự án đường dây 500kV mạch 3 đoạn từ Quảng Trạch đến Phố Nối (Hưng Yên), Tập đoàn Điện lực Việt Nam (EVN) cũng nêu ra những kết quả quan trọng.

Cụ thể, đến nay cả bốn dự án thành phần đều đã được Thủ tướng Chính phủ phê duyệt quyết định chủ trương đầu tư/điều chỉnh chủ trương đầu tư. Bộ Tài nguyên và Môi trường cũng phê duyệt báo cáo đánh giá tác động môi trường và Bộ Công Thương thẩm định thiết kế cơ sở và thiết kế kỹ thuật.

Cùng đó, các bước thủ tục đã được phê duyệt, hồ sơ thiết kế kỹ thuật, dự toán xây dựng công trình cho các tuyến đường dây cũng được Bộ Công Thương thẩm định, ra thông báo kết quả.

Chủ đầu tư thực hiện dự án là Tổng công ty Truyền tải điện quốc gia đã phê duyệt thiết kế kỹ thuật, dự toán xây dựng. Vì vậy, cả bốn dự án thành phần đều đủ điều kiện để thực hiện các công việc tiếp theo.

“Chưa có dự án nào thi công thần tốc đến như vậy” - là đánh giá của Chủ tịch EVN Đặng Hoàng An khi cho biết chỉ trong 4 tháng các thủ tục về đầu tư cho dự án có quy mô hơn 23.000 tỉ đồng này đã được phê duyệt và hoàn thành thủ tục với 219 gói thầu, làm cơ sở để triển khai thi công, xây dựng.

Cùng với các gói thầu, công tác bồi thường giải phóng mặt bằng đang được triển khai.

Cụ thể tại dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I - Thanh Hóa, chủ đầu tư đang phối hợp với địa phương để thực hiện bồi thường, bàn giao mặt bằng.

Đến ngày 22-12 đã hoàn thành bàn giao 116/180 đơn vị móng.

Các dự án thành phần khác như đường dây 500kV Nhà máy nhiệt điện Nam Định I - Phố Nối; đường dây 500kV Quảng Trạch - Quỳnh Lưu; đường dây Quỳnh Lưu - Thanh Hóa cũng đã hoàn thành đo đạc, hồ sơ và đang thực hiện bàn giao mốc giới, kiểm kê các hạng mục để bồi thường.

Việc thi công cũng gấp rút được triển khai. Cụ thể, đến nay dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I - Thanh Hóa đã đúc xong 5 vị trí móng, vận động bàn giao được 116/180 vị trí móng cột; đang thi công 64/180 vị trí.

Các dự án còn lại sẽ tổ chức thi công xây dựng ngay sau khi lựa chọn được nhà thầu xây lắp.

Cùng với đó, công tác thu xếp vốn được các bên đẩy nhanh. Kết quả, dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I - Thanh Hóa có tổng mức đầu tư là 3.086,8 tỉ đồng, đã ký hợp đồng tín dụng và hợp đồng thế chấp với liên danh các ngân hàng. Các dự án còn lại dự kiến sẽ hoàn thành việc ký các hợp đồng tín dụng và hợp đồng thế chấp với các ngân hàng cho vay trước ngày 10-1-2024.

Tuy vậy, theo báo cáo của EVN thì dự án cũng đang gặp những vướng mắc nhất định có thể ảnh hưởng đến tiến độ thi công.

Cụ thể, các dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu; Quỳnh Lưu - Thanh Hóa đã được chấp thuận chủ trương chuyển mục đích sử dụng rừng đối với các vị trí móng cột, tuy nhiên đối với diện tích để làm đường công vụ tạm thời, bãi tạm tập kết vật tư vật liệu phục vụ thi công hiện chưa có quy định/hướng dẫn.

Theo EVN, mặc dù đã chuẩn bị chuyển sang giai đoạn thi công nhưng thủ tục liên quan đến việc tạm sử dụng rừng để làm các công trình tạm phục vụ thi công vẫn chưa có hướng dẫn để thực hiện, nội dung này có thể ảnh hưởng nhiều đến tiến độ thi công dự án.

Vì vậy, cùng với việc kiến nghị Chính phủ cho phép sử dụng đất rừng để làm đường công vụ, bãi trữ tập kết vật liệu của các dự án này, EVN khẳng định chủ đầu tư các dự án sẽ có trách nhiệm chi trả kinh phí trồng lại rừng, phục hồi nguyên trạng rừng sau khi kết thúc dự án trên địa bàn các tỉnh.

Đường dây 500kV Bắc - Nam mở đầu cho hiện đại hóa hệ thống truyền tải quốc gia

Qua 29 năm vận hành, hệ thống truyền tải điện Bắc - Nam không ngừng được củng cố, phát triển.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Tỉnh ủy Bình Thuận họp, cho ý kiến về dự án khu công nghệ cao và đường kết nối cao tốc

Ban Thường vụ Tỉnh ủy Bình Thuận vừa họp cho ý kiến về vị trí đầu tư xây dựng khu công nghệ cao, dự án tuyến đường kết nối TP Phan Thiết với ga đường sắt tốc độ cao và nút giao liên thông cao tốc Bắc - Nam.

Tỉnh ủy Bình Thuận họp, cho ý kiến về dự án khu công nghệ cao và đường kết nối cao tốc

Anh em Tập đoàn Tân Thành Đô muốn đồng loạt 'buông tay' Saigon Bus

Tập đoàn Tân Thành Đô và hai em rể chủ tịch tập đoàn này đăng ký bán gần 28 triệu cổ phiếu BSG của Công ty Saigon Bus, sau hơn 8 năm làm cổ đông lớn.

Anh em Tập đoàn Tân Thành Đô muốn đồng loạt 'buông tay' Saigon Bus

Phó thủ tướng Hồ Đức Phớc: Tạo quỹ cho doanh nghiệp vay không có thế chấp chắc chắn thất bại

Chiều 15-5, Phó thủ tướng Hồ Đức Phớc đã cho ý kiến tại tổ dự thảo nghị quyết của Quốc hội về cơ chế, chính sách phát triển kinh tế tư nhân, liên quan tới cơ chế thanh kiểm tra và hỗ trợ doanh nghiệp.

Phó thủ tướng Hồ Đức Phớc: Tạo quỹ cho doanh nghiệp vay không có thế chấp chắc chắn thất bại

Vingroup gửi văn bản cho UBND TP.HCM: Đường sắt đi Cần Giờ sẽ làm bằng nguồn vốn tư nhân

Công ty VinSpeed có trách nhiệm tham gia vào việc đầu tư các dự án đường sắt do Tập đoàn Vingroup đề xuất, trong đó có dự án đường sắt đi Cần Giờ.

Vingroup gửi văn bản cho UBND TP.HCM: Đường sắt đi Cần Giờ sẽ làm bằng nguồn vốn tư nhân

Phát hiện yến sào không rõ nguồn gốc ở cửa hàng tại chợ Bình Tây

Chiều 14-5, Chi cục Quản lý thị trường TP.HCM phát hiện cửa hàng tại chợ Bình Tây kinh doanh hàng chục hộp yến sào tinh chế không rõ nguồn gốc, và một cửa hàng bán bột thực phẩm không rõ xuất xứ tại quận 8.

Phát hiện yến sào không rõ nguồn gốc ở cửa hàng tại chợ Bình Tây

Việt Nam đang tích cực đàm phán thương mại với Mỹ

'Việt Nam đã và đang chủ động tích cực thúc đẩy hợp tác đầu tư thương mại cân bằng, bền vững với Mỹ, trên tinh thần hiệu quả, thẳng thắn, xây dựng, bình đẳng, tôn trọng lẫn nhau và mang lại kết quả lợi ích cho cả hai bên'.

Việt Nam đang tích cực đàm phán thương mại với Mỹ
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
