Chạy đua tiến độ trên công trường trạm biến áp 500kV Vân Phong

MINH CHIẾN
MINH CHIẾN

Những ngày này, tại cụm dự án giải tỏa công suất Nhà máy điện BOT Vân Phong, hàng trăm kỹ sư, công nhân miệt mài trên công trường xây dựng trạm biến áp 500kV để có thể bàn giao công trình trước tháng 12 năm nay.

Chạy đua tiến độ trên công trường trạm biến áp 500kV Vân Phong - Ảnh 1.

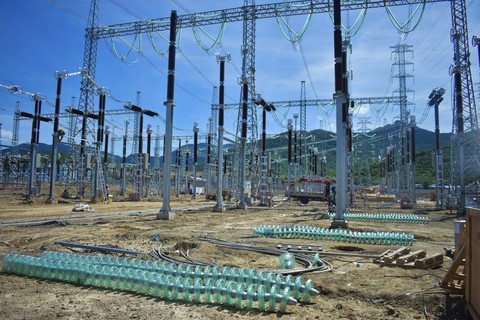

Công trường với các trang thiết bị để phục vụ việc xây lắp - Ảnh: MINH CHIẾN

Ăn ngủ tại chân công trình

Ông Nguyễn Trọng Hùng - cán bộ kỹ thuật phụ trách trực tiếp việc xây dựng trạm biến áp 500kV Vân Phong và đấu nối (thuộc Công ty cổ phần ALPHANAM E&C) - cho hay đơn vị vẫn đang kiểm soát tiến độ dự án như chủ đầu tư đề ra. Hiện đơn vị đang hoàn thiện mặt bằng, đậy các tấm đan mương cáp, đấu nối cáp nhị thứ, nhất thứ… và nhà điều khiển.

"Theo kế hoạch sẽ đóng điện tối thiểu vào tháng 10 và hoàn tất bàn giao công trình vào tháng 12. Đây là dự án trọng điểm quốc gia nên chúng tôi đều làm hết sức mình. Ngày nắng, anh em thường làm từ 6h sáng đến 8h tối để bù cho những hôm mưa gió. Anh em đều ở xa, nhiều tháng nay không về nhà nên tất cả ở lại tập trung cho công việc", ông Hùng nói.

Đối với nhánh dự án đường dây 500kV Vân Phong - Vĩnh Tân, đơn vị thi công đã hoàn thành 90% phần dựng cột, kéo dây hoàn thành 23km và đang tổ chức kéo 60km dây trong tổng số 156km.

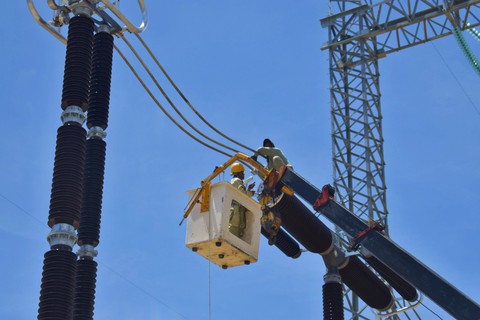

Nhằm hạn chế tối đa những hư hại không đáng có như cây cối, nhà cửa của người dân trong quá trình thi công, các nhà thầu đã sử dụng thiết bị bay flycam để kéo dây mồi, sau đó dựng giàn giáo kéo dây trên không.

z3719945503576_a7c233550e0cd82822ab2faa8f47c0a7

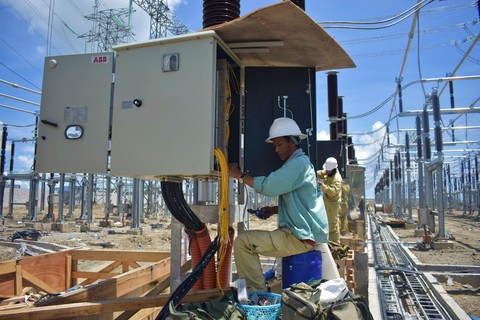

Một nhóm công nhân lắp tủ máy cắt 220kV - Ảnh: MINH CHIẾN

Theo Ban Quản lý dự án các công trình điện miền Trung (CPMB), để đảm bảo tiến độ, các đơn vị đã huy động hơn 1.500 cán bộ, công nhân trực tiếp trên công trường để tập trung thi công, đẩy nhanh tiến độ trong giai đoạn cuối.

Hiện trạm 500kV Vân Phong đã hoàn thành công tác lắp đặt thiết bị nhất thứ, đấu nối xong mạch điều khiển bảo vệ trừ máy biến áp và sẽ bàn giao vào cuối tháng 9 đến đầu tháng 10 này. Đơn vị thí nghiệm cũng đã triển khai các công tác thí nghiệm hiệu chỉnh các thiết bị.

Các mạch điện liên quan đến máy biến áp đã được kéo chờ sẵn, khi máy về sẽ tiến hành lắp đặt ngay, thời gian dự kiến thi công 20 ngày, phần đường dây đã cơ bản hoàn thành công tác dựng cột, đã triển khai kéo dây trên 70%, hoàn thành kéo dây khoảng 50%. Tất cả đang phấn đấu để đóng điện vào cuối tháng 11-2022, đại diện chủ dự án cho biết.

Tháo gỡ những khó khăn

Tuy nhiên, theo nhận định của CPMB, bên cạnh những kết quả tích cực thì dự án vẫn gặp không ít khó khăn do thời tiết. Hiện khu vực Khánh Hòa và Ninh Thuận đã bắt đầu chuyển qua mùa mưa, xuất hiện nhiều trận mưa lớn, kéo dài ảnh hưởng lớn đến tiến độ dự án.

Chạy đua tiến độ trên công trường trạm biến áp 500kV Vân Phong - Ảnh 4.

Các công nhân lắp dao cách ly 500kV - Ảnh: MINH CHIẾN

"Chưa kể các vị trí móng cột, đường dây đi trên khu vực đồi núi cao, nhiều vị trí đường công vụ đều đi qua khe suối, núi đá nên khi mưa lớn sẽ dẫn tới hư hỏng, sạt lở, do vậy mất nhiều thời gian để khắc phục", ông Trần Văn Thành - cán bộ kỹ thuật (Ban Quản lý dự án các công trình điện miền Trung) cho hay.

Với khu vực xây dựng trạm biến áp hiện nay do các thiết bị lắp ở ngoài trời, nên nếu trời mưa buộc phải ngừng thi công để ngăn không cho nước xâm nhập vào mạch điện. Hiện đơn vị thi công cơ bản đã hoàn thành phần đúc móng. Sau đó sẽ thực hiện vận chuyển vật tư, thiết bị vào vị trí để sẵn sàng các bước tiếp theo", ông Thành thông tin.

Riêng đối với máy biến áp 500kV hiện tại tất cả thân máy và phụ kiện đã di chuyển từ nhà máy Trùng Khánh đến Thượng Hải (Trung Quốc) và sẽ vận chuyển bằng tàu thủy về cảng Nam Vân Phong (Khánh Hòa) trong khoảng cuối tháng 9-2022. Hiện CPMB đã lập sẵn phương án và kế hoạch chi tiết cho công tác thi công lắp đặt ngay khi thiết bị cập cảng.

Nhà máy nhiệt điện BOT Vân Phong hoàn tất hơn 80%

Dự án Nhà máy nhiệt điện BOT Vân Phong (xã Ninh Phước, huyện Ninh Hòa, tỉnh Khánh Hòa) được Công ty TNHH Điện lực Vân Phong đầu tư xây dựng và phát triển theo hình thức BOT với tổng vốn đầu tư 2,58 tỉ USD. Sau 3 năm khởi công, đến cuối tháng 8-2022, dự án đạt tiến độ trên 80%.

Hiện tại dự án có sự đóng góp của gần 5.000 lao động đang có mặt, trong đó có khoảng 290 chuyên gia nước ngoài. Mục tiêu của dự án Nhà máy nhiệt điện BOT Vân Phong 1 sẽ đi vào khai thác thương mại cuối năm 2023 nhân dịp kỷ niệm 50 năm thiết lập quan hệ ngoại giao giữa Nhật Bản và Việt Nam. Nhà máy được thiết kế với công suất 1.320MW.

Khi đi vào hoạt động, nhà máy dự kiến cung cấp cho hệ thống lưới điện quốc gia khoảng 8,5 tỉ kWh mỗi năm, chiếm 4% tổng sản lượng điện quốc gia. Lượng điện năng này được truyền tải thông qua đường dây 500kV Vân Phong - Vĩnh Tân do EVN làm chủ đầu tư.

Chạy đua tiến độ trên công trường trạm biến áp 500kV Vân Phong - Ảnh 6.

Tất cả công nhân, kỹ sư đều nỗ lực để hoàn thành dự án trước tháng 12 - Ảnh: MINH CHIẾN

Dự án giải tỏa công suất nhà máy điện BOT Vân Phong: Sẽ về đích đúng mốc '25-12'

Đó là ý kiến của ông Nguyễn Đình Thọ - Phó giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB), khi nói về dự án giải tỏa công suất nhà máy nhiệt điện BOT Vân Phong.

MINH CHIẾN

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Tính hợp lực nhìn từ hệ sinh thái thương hiệu GELEX

Hệ sinh thái thương hiệu của GELEX là một cấu trúc có tính kết nối chiến lược, nơi các thương hiệu lớn không chỉ mạnh ở từng lĩnh vực mà còn tạo ra giá trị cộng hưởng trong toàn hệ thống.

Tính hợp lực nhìn từ hệ sinh thái thương hiệu GELEX

EVNSPC đóng điện 72 công trình 110kV trong 6 tháng đầu năm

6 tháng đầu năm 2025, Tổng công ty Điện lực miền Nam (EVNSPC) đã đóng điện 72 công trình 110kV; trong đó có 50 công trình hoàn thành trước ngày 30-4-2025.

EVNSPC đóng điện 72 công trình 110kV trong 6 tháng đầu năm

Ngành điện miền Nam mách bí kíp giảm tiền điện tháng hè

Sử dụng điện tiết kiệm giúp mỗi gia đình tiết kiệm chi phí, tránh sốc khi nhận hoá đơn điện trong những tháng nắng nóng, cùng thời điểm học sinh, sinh viên nghỉ hè.

Ngành điện miền Nam mách bí kíp giảm tiền điện tháng hè

Bí mật đằng sau những gói mì Hảo Hảo

Đằng sau những gói mì Hảo Hảo là cả một hành trình bền bỉ, một hệ sinh thái sản xuất hiện đại, được đầu tư hàng chục triệu USD.

Bí mật đằng sau những gói mì Hảo Hảo

Prudential bổ nhiệm ông Kevin Joong Kwon làm tổng giám đốc

Ông Kevin Joong Kwon chính thức đảm nhận vai trò tổng giám đốc của Công ty TNHH Bảo hiểm nhân thọ Prudential Việt Nam, sau khi được các cơ quan quản lý phê duyệt.

Prudential bổ nhiệm ông Kevin Joong Kwon làm tổng giám đốc

Giá cà phê biến động trái chiều, nông dân lăn tăn giữa bán và giữ hàng

Giá cà phê trong nước tăng nhẹ so với ngày trước đó, trong khi giá thế giới tăng giảm trái chiều.

Giá cà phê biến động trái chiều, nông dân lăn tăn giữa bán và giữ hàng
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
