05/09/2022 15:17 GMT+7

Dự án giải tỏa công suất nhà máy điện BOT Vân Phong: Sẽ về đích đúng mốc '25-12'

T.D.V - TRƯỜNG TRUNG - KHÁNH QUÂN
T.D.V - TRƯỜNG TRUNG - KHÁNH QUÂN

Đó là ý kiến của ông Nguyễn Đình Thọ - Phó giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB), khi nói về dự án giải tỏa công suất nhà máy nhiệt điện BOT Vân Phong.

Dự án giải tỏa công suất nhà máy điện BOT Vân Phong: Sẽ về đích đúng mốc 25-12 - Ảnh 1.

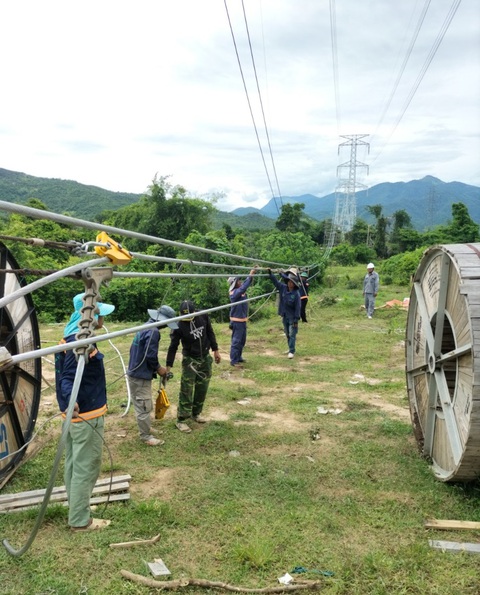

Tiến hành kéo dây đường dây 500kV Vân Phong - Vĩnh Tân đoạn qua huyện Bác Ái, Ninh Thuận Ảnh: BÙI XUÂN TIẾN

Tổng dự án bao gồm các dự án thành phần: (i) TBA 500kV Vân Phong và đấu nối; (ii) ĐZ 500kV NĐ Vân Phong-NĐ Vĩnh Tân; (iii) ĐZ 500kV đấu nối TBA 500kV Thuận Nam vào ĐZ 500kV NĐ Vân Phong-NĐ Vĩnh Tân - một trong số những dự án truyền tải điện trọng điểm quốc gia. Dự án với yêu cầu phải cán mốc trước ngày 25-12 này nhằm kịp thời giải tỏa công suất cho nhà máy nhiệt điện (NMNĐ) BOT Vân Phong 1 và các nhà máy năng lượng tái tạo trong khu vực, góp phần đảm bảo cung cấp điện cho khu vực Nam Trung Bộ và miền Nam.

Trao đổi với Tuổi Trẻ, ông Thọ cho biết thời điểm này đang là giai đoạn thi công căng thẳng nên toàn bộ lực lượng phải bám sát công trường để vướng đâu gỡ đó.

Cam kết đúng tiến độ

* Tầm quan trọng của dự án được Ban Chỉ đạo quốc gia về phát triển điện lực ghi rõ trong công điện khẩn số 29, vậy đến thời điểm này tiến độ dự án đã thực hiện tới đâu thưa ông?

- Có thể nói đây là dự án mà chúng tôi đang tập trung cao độ, bám sát công trường, bám sát tiến độ để vướng ở đâu tháo gỡ ngay ở đó vì dự án BOT Vân Phong là dự án quan trọng không chỉ riêng với ngành điện mà còn cho cả nền kinh tế đất nước. Việc giải tỏa kịp công suất của nhà máy sẽ đảm bảo cung cấp một phần nguồn điện trong giai đoạn từ năm 2023 trở về sau. Đặc biệt là khi chúng ta đã cam kết với nhà đầu tư BOT (Nhật Bản) rằng nếu không kịp tiến độ thì phía Việt Nam sẽ phải bỏ tiền đền bù vận hành.

Với tính chất cấp bách đó, nên đường dây 500kV Vân Phong-Vĩnh Tân với 304 vị trí hiện đã hoàn thành 100% móng trụ, dựng cột đạt khối lượng gần 90% và kéo dây hơn 40%. Riêng Trạm biến áp 500kV Vân Phong và đấu nối với 66 vị trí cột thì hiện đã hoàn thành đúc móng hơn 97%, dựng cột hơn 82% và đang kéo dây với hơn 50% khối lượng.

* Công trường đang bước vào giai đoạn cao điểm thi công nhưng lại gặp phải khó khăn do thời tiết diễn biến phức tạp, đó có phải là thử thách lớn nhất đối với tiến độ lần này?

- Hiện nay, có ba khó khăn mà chúng tôi phải liên tục tìm giải pháp tháo gỡ, giải quyết. Thứ nhất là công tác bồi thường giải phóng mặt bằng đối với một số điểm "nóng". Mặc dù đến thời điểm này các địa phương đã hỗ trợ hoàn thành 100% công tác bồi thường giải phóng mặt bằng tại khu vực thi công nền móng, nhưng hành lang tuyến vẫn còn 6% vị trí nghẽn chưa giải tỏa được. Do vậy sắp tới khi thi công, CPMB phải phối hợp các đơn vị để tổ chức phương án bảo vệ thi công.

Thứ hai là việc đảm bảo tiến độ trong điều kiện thời tiết đang vào giai đoạn phức tạp (mưa, bão lũ) nên Ban QLDA đã yêu cầu các đơn vị thi công tập trung cao độ, nhất là tại các khu vực như: Diên Khánh, Cam Lâm (Khánh Hòa), huyện Bác Ái (Ninh Thuận). Việc thi công ở nhiều địa hình phức tạp, chỉ cần một trận mưa là đường vào công trình sạt lở, việc vận chuyển vật tư thiết bị gặp nhiều khó khăn. Các đơn vị phải hạ tải từ những xe tải trọng lớn xuống các xe nhỏ để trung chuyển dẫn đến nhà thầu phát sinh chi phí. Tuy nhiên với quyết tâm cao các đơn vị, CPMB vẫn kiểm soát tốt tiến độ đề ra.

Ngoài ra, hiện phía Trung Quốc đang thực hiện chính sách "Zero-COVID", trong khi có khá nhiều vật tư thiết bị của các hãng lớn trên thế giới lại sản xuất tại Trung Quốc, đây là điều khó khăn, lo lắng nhất. Theo thống kê hiện một số thiết bị nhập đã cập bến, riêng máy biến áp, chúng tôi cũng đã làm việc với các nhà thầu và phía họ đã cam kết sẽ bàn giao vào cuối tháng 9 và đầu tháng 10/2022.

"Dù dự án có những hạng mục gặp nhiều khó khăn do địa hình lẫn thời tiết, nhưng chúng tôi cố gắng là sẽ về đích không trễ hơn mốc "25-12", đến thời điểm này chúng tôi vẫn đang kiểm soát tiến độ khá tốt"
Ông Nguyễn Đình Thọ (Phó giám đốc Ban Quản lý dự án các công trình điện miền Trung)

Đề xuất phương án cắt điện hợp lý

* Được biết cụm dự án giải tỏa công suất có nhiều đoạn băng qua đường sắt, quốc lộ, đặc biệt là băng qua các trục đường dây thuộc các dự án năng lượng tái tạo do tư nhân đầu tư. Vậy CPMB có giải pháp gì để đảm bảo tiến độ?

- Các khó khăn này đã được đơn vị tính toán trong phương án thi công, theo đó CPMB đã có các đề xuất gửi Tổng công ty Truyền tải điện quốc gia (EVNNPT), từ đó EVNNPT sẽ làm việc với Trung tâm Điều độ hệ thống điện Quốc gia (A0) để lên phương án cắt điện hợp lý nhất.

Với sự vào cuộc của các cơ quan chức năng, chúng tôi hi vọng các nhà đầu tư tư nhân hiểu được tầm quan trọng của dự án này và hỗ trợ để chúng tôi triển khai thi công. Phương án thi công ít ảnh hưởng nhất trên toàn cụm dự án là thi công vào khoảng thời gian từ 15h00 đến 8h00 sáng hôm sau. Như vậy các dự án năng lượng tái tạo sẽ ít chịu thiệt do phải dừng phát điện để các đơn vị kéo dây băng qua dự án.

34 năm với những công trình băng rừng vượt núi

Hơn 34 năm xây dựng và trưởng thành, Ban Quản lý dự án các công trình điện miền Trung (CPMB) có nhiệm vụ chính là quản lý dự án, tư vấn giám sát kỹ thuật, bồi thường giải phóng mặt bằng, đấu thầu xây lắp, đấu thầu vật tư thiết bị, cung cấp, bảo quản, vận chuyển vật tư thiết bị,... cho các công trình lưới điện có cấp điện áp từ 220kV trở lên.

Dấu ấn CPMB đã được khẳng định qua nhiều công trình trọng điểm quốc gia như đường dây 500kV mạch 2, mạch 3 đã tạo nên hệ thống xương sống của lưới điện quốc gia. Các đường dây xuyên quốc gia như mạch 220kV từ biên giới Trung Quốc đến Hà Giang là mạch 220kV Thanh Thủy-Hà Giang-Tuyên Quang, Tuyên Quang-Thái Nguyên và đường dây 110kV kết hợp 220kV Sóc Sơn-Thái Nguyên (đóng điện tháng 4/2007); Đường dây 220kV Tuyên Quang-Bắc Cạn-Thái Nguyên (đóng điện tháng 6/2008) giải quyết kịp việc thiếu điện trong giai đoạn kinh tế đất nước phát triển nhanh. Các công trình cấp điện khẩn cấp cho miền Nam như đường dây 220kV Đắk Nông-Phước Long-Bình Long (đóng điện tháng 12/2012), Tuyến đường dây đấu nối lưới điện 220kV với Lào, các dự án đường dây giải tỏa công suất nguồn điện ở các nhà máy thủy điện Sông Tranh, A Vương, nhà máy điện Vũng Áng 1…

T.D.V - TRƯỜNG TRUNG - KHÁNH QUÂN

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Thái Lan ra mắt nền tảng ngăn chặn các trang web bất hợp pháp

Phó Thủ tướng kiêm Bộ trưởng Kinh tế và Xã hội Số Thái Lan Prasert Jantararuangtong cho biết dự án WebD có khả năng xử lý hơn 100.000 địa chỉ trang mạng (URL) bất hợp pháp mỗi năm

Thái Lan ra mắt nền tảng ngăn chặn các trang web bất hợp pháp

Nhật Bản siết chặt quy định về thu gom thiết bị sử dụng pin lithium-ion

Chính phủ Nhật Bản có kế hoạch bắt buộc các nhà sản xuất và nhập khẩu thu gom, tái chế pin di động, điện thoại di động và các thiết bị làm nóng thuốc lá nhằm ứng phó với tình trạng cháy nổ ngày càng tăng do pin lithium-ion trong các mặt hàng này.

Nhật Bản siết chặt quy định về thu gom thiết bị sử dụng pin lithium-ion

Điểm tin 18h: Du khách Nga đổ xô đến Việt Nam; Lũ quét ở Texas và bài toán dự báo

Điểm tin 18h: Du khách Nga đổ xô đến Việt Nam; Lũ quét ở Texas và bài toán dự báo

Điểm tin 18h: Du khách Nga đổ xô đến Việt Nam; Lũ quét ở Texas và bài toán dự báo

Máy đo đường huyết liên tục 3P hỗ trợ theo dõi ngoại tuyến

Từ tháng 7-2025, máy đo đường huyết liên tục 3P do FPT phát triển sẽ tích hợp thêm ba tính năng mới giúp người bệnh kiểm soát đường huyết chính xác và chủ động hơn ngay tại nhà.

Máy đo đường huyết liên tục 3P hỗ trợ theo dõi ngoại tuyến

Hành trình 6 năm của Shinhan Finance tại Việt Nam

6 năm trước, Công ty Tài chính TNHH MTV Shinhan Việt Nam (Shinhan Finance) chính thức góp mặt tại Việt Nam, một thị trường năng động nhưng đầy thách thức.

Hành trình 6 năm của Shinhan Finance tại Việt Nam

Khám phá khoa Năng lượng mới của trường đại học Điện lực

Trong phòng thí nghiệm yên tĩnh, dưới ánh sáng dịu nhẹ, các bạn trẻ ở độ tuổi đôi mươi chăm chú lắng nghe phần giới thiệu về mô hình thu nhỏ của lò phản ứng thuộc nhà máy điện hạt nhân thế hệ thứ ba của Nhật Bản.

Khám phá khoa Năng lượng mới của trường đại học Điện lực
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
