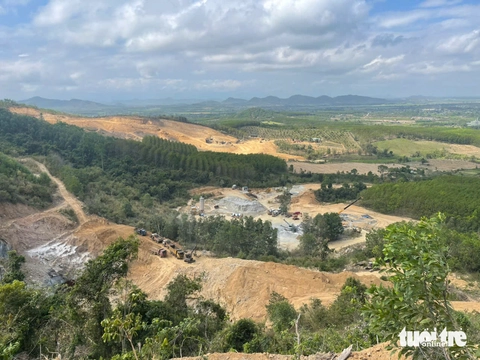

Với lượng đá thiếu trầm trọng, dự án thành phần 3 cao tốc Khánh Hòa - Buôn Ma Thuột nguy cơ chậm tiến độ - Ảnh: TRUNG TÂN
Ngày 19-5, lãnh đạo UBND tỉnh Đắk Lắk xác nhận đã nhận được văn bản kiến nghị của Sở Nông nghiệp và Môi trường về tình trạng thiếu vật liệu tại dự án thành phần 3 cao tốc Khánh Hòa - Buôn Ma Thuột đoạn qua tỉnh này.
Thiếu đá nghiêm trọng
Theo đó, gói thầu số 03 (Km101+500 đến Km117+593) do liên danh Tổng công ty Xây dựng số 1 (CC1) và Công ty cổ phần Xây dựng và Lắp máy Trung Nam (Trung Nam E&C) thực hiện đang thiếu nghiêm trọng đá xây dựng.
Gói này cần khoảng 138.925m³ đá nguyên khai, tương đương gần 120.000m³ đá thành phẩm. Trong đó CC1 cần hơn 105.000m³, Trung Nam E&C hơn 33.000m³.
Nguồn cung đá bị gián đoạn do mỏ Hòa Tiến tại huyện Krông Pắk vẫn chưa thể khai thác, vì vướng thủ tục pháp lý và chậm giải phóng mặt bằng.
Các mỏ đá thương mại còn lại có trữ lượng thấp, giá cao, không đáp ứng yêu cầu kỹ thuật.
Để kịp tiến độ, các nhà thầu đề xuất dùng đá từ mỏ 6B ở xã Ea Păl, huyện Ea Kar (Đắk Lắk), là mỏ đặc thù đang khai thác phục vụ dự án thành phần 2 (do Bộ Xây dựng làm chủ đầu tư). Mỏ còn dư khoảng 159.000m³ đá nguyên khai, tương đương 90.000m³ đá thành phẩm, đủ cho gói số 03.

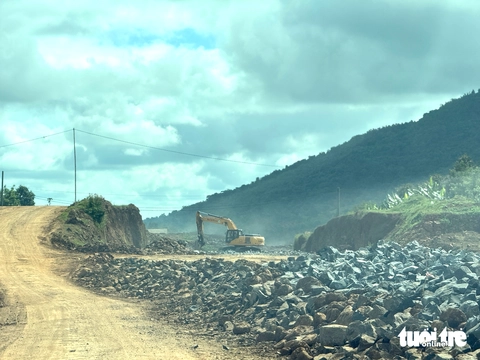

CC1 là đơn vị đang thiếu đá trầm trọng, đây là đơn vị chậm tiến độ, chủ đầu tư phải mời chủ tịch HĐQT lên cam kết mua đá thương mại, tuy nhiện hiện nay đơn vị này đề xuất lấy đá ở dự án thành phần 2 - Ảnh: TRUNG TÂN
Theo Sở Nông nghiệp và Môi trường Đắk Lắk, đá tại mỏ 6B đáp ứng yêu cầu kỹ thuật, có thể khai thác ngay mà không cần thêm thủ tục. Tuy nhiên vì khoảng cách xa hơn nên phát sinh chi phí gần 18,6 tỉ đồng, trong đó CC1 gánh 13,95 tỉ, Trung Nam E&C là 4,66 tỉ đồng.
"Dù vậy các nhà thầu cam kết không làm tăng tổng mức đầu tư. Họ chỉ thanh toán theo đơn giá thấp nhất trong ba mức: dự toán đã duyệt, giá đá tại mỏ Hòa Tiến hoặc mỏ 6B đã tính vận chuyển. Nếu có chênh lệch, nhà thầu tự chịu", lãnh đạo Ban A (Ban Quản lý dự án giao thông và nông nghiệp tỉnh Đắk Lắk) thông tin.
Ban A cho biết sẽ giám sát chặt chẽ, chỉ thanh toán theo khối lượng thực tế và giá thấp nhất, không để thất thoát ngân sách.
Đang chờ ý kiến điều phối đá tại các dự án thành phần

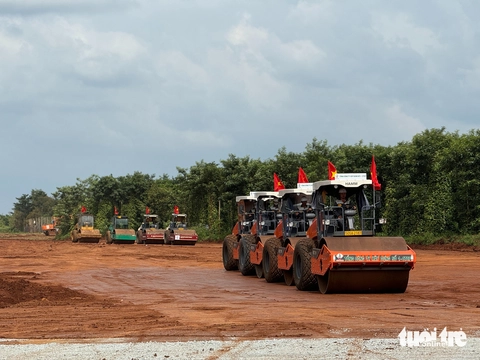

Để kịp tiến độ, các nhà thầu đề xuất dùng đá từ mỏ 6B ở xã Ea Păl, huyện Ea Kar, Đắk Lắk - Ảnh: TRUNG TÂN
Để đảm bảo tiến độ hoàn thành 48km cao tốc trước ngày 30-8, các sở ngành của tỉnh đã thống nhất điều phối vật liệu từ mỏ 6B cho gói thầu số 03. Phương án này được đánh giá là có cơ sở pháp lý.
Mỏ 6B chỉ được sử dụng cho các gói thầu thuộc dự án cao tốc Khánh Hòa - Buôn Ma Thuột. Ban A chịu trách nhiệm tiếp nhận, giám sát, đảm bảo sử dụng đúng mục đích. Khi đủ khối lượng sẽ báo cáo Sở Nông nghiệp và Môi trường kết thúc điều phối.
UBND tỉnh được đề nghị điều chỉnh văn bản xác nhận số 1177 ngày 7-2-2024, bổ sung nội dung cho phép mỏ 6B cấp đá cho gói thầu số 03. Đồng thời cập nhật tổng trữ lượng khai thác gồm 1.041.075m³ cho dự án thành phần 2 và 138.925m³ cho gói thầu số 03 của thành phần 3. Các nội dung còn lại giữ nguyên.

Nếu không kịp nguồn cung cấp đá, dự án thành phần 3 cao tốc Khánh Hòa - Buôn Ma Thuột sẽ không kịp tiến độ đã cam kết với Thủ tướng - Ảnh: TRUNG TÂN
Việc khai thác và giám sát điều phối vật liệu sẽ do Ban Quản lý dự án 6 (Bộ Xây dựng) chủ trì, phối hợp UBND huyện Ea Kar và các bên liên quan.
Sở Nông nghiệp và Môi trường Đắk Lắk cũng kiến nghị UBND tỉnh này sớm bổ sung quy hoạch vật liệu xây dựng thông thường, đặc biệt là mỏ đá, nhằm chủ động nguồn cung cho các công trình trọng điểm trong thời gian tới.
Một lãnh đạo UBND tỉnh Đắk Lắk cho biết đã nhận đề xuất điều phối đá từ các nhà thầu, chủ đầu tư và Sở Nông nghiệp và Môi trường. Việc điều phối là cần thiết để đảm bảo tiến độ, song UBND tỉnh đang lấy ý kiến các thành viên để có quyết định thống nhất, chặt chẽ.
