Nhiệt điện Thái Bình 2 khổ lây vì nhiều sếp dầu khí bị bắt

NGỌC AN
NGỌC AN

TTO - Nhà máy Nhiệt điện Thái Bình 2 của PVN trị giá 1,6 tỉ USD đã thi công được hơn 82% khối lượng đang gặp khó khi hàng loạt sếp dầu khí bị bắt.

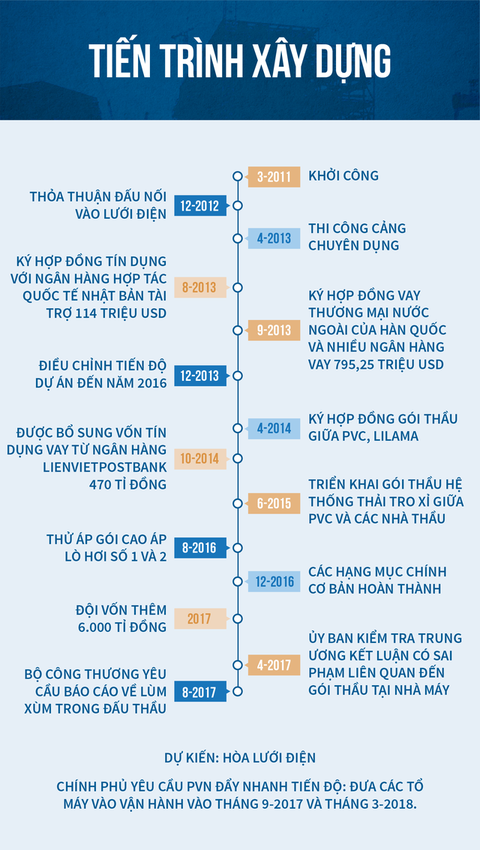

Nhiệt điện Thái Bình 2 khổ lây vì nhiều sếp dầu khí bị bắt - Ảnh 1.

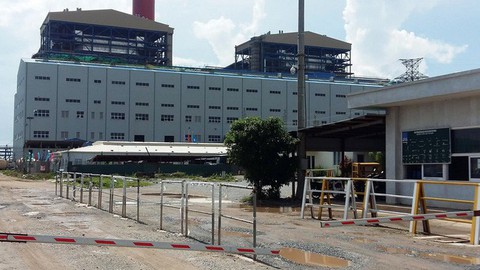

Nhà máy nhiệt điện Thái Bình 2 đã hoàn thành trên 81% khối lượng - Ảnh: ĐÌNH PHƯƠNG

Những thông tin liên quan đến "triệu tập", bắt bớ đang ảnh hưởng rất lớn đến tâm lý của lãnh đạo và người lao động - ông Nguyễn Đức Hưởng, Trưởng Ban quản lý dự án Nhiệt điện Thái Bình 2, chia sẻ tại cuộc họp tổng kết và triển khai kế hoạch năm của Tập đoàn dầu khí Quốc gia Việt Nam.

Theo đó, hiện tiến độ của dự án đạt khoảng 81,26%, trong đó thi công xây dựng nhà máy chính cơ bản đáp ứng so với tiến độ và việc thi công lắp đặt các hạng mục nhà máy chính cơ bản hoàn thành 95-99%.

Dự kiến trong năm 2019 sẽ chạy thử và đưa vào vận hành tổ máy số 1.

Tuy nhiên, dự án đang đứng trước nhiều khó khăn đặc biệt là sức ép tâm lý khi tòa án Hà Nội đang mở phiên xét xử các sếp dầu khí.

"Do tâm lý tư tưởng nên ảnh hưởng lớn đến hiệu quả, chỉ cần nghe thông tin công an triệu tập là cũng ảnh hưởng lớn vấn đề ra quyết định, ảnh hưởng người lao động vô cùng… cơ chế vật chất và tinh thần đều rất khó khăn", ông Hưởng chia sẻ.

Một trong số đó là nỗ lực thu hồi lại số tiền 1.115 tỉ tạm ứng đã mất, song đến ngày 11-1 sau khi làm việc với Tổng công ty Xây lắp dầu khí (PVC) đã thu hồi được 1.240 tỉ, theo ông Hưởng.

Nhiệt điện Thái Bình 2 khổ lây vì nhiều sếp dầu khí bị bắt - Ảnh 2.

Theo báo cáo của Ban quản lý dự án, hiện Bộ Công thương đã hướng dẫn triển khai dự án theo cơ chế đặc thù, ban hành tại Quyết định 2414/QĐ-TTg ngày 11-12-2013.

Tập đoàn PVN cũng đã thành lập Ban chỉ đạo đặc biệt về Dự án Nhiệt điện Thái Bình 2 và thường kỳ họp tại công trường để chỉ đạo, giải quyết các khó khăn, vướng mắc.

Tuy nhiên, đến tháng 7-2017 Bộ Công thương mới có hướng dẫn thực hiện hợp đồng EPC theo cơ chế 2414, dẫn đến việc ký kết phụ lục hợp đồng bổ sung với PVC bị kéo dài và đến nay vẫn chưa hoàn thành việc đàm phán, làm ảnh hưởng đến công tác giải ngân, thanh toán.

Ban quản lý dự án nhận định, khó khăn lớn nhất trong năm 2018 là tình hình tài chính của tổng thầu PVC thiếu hụt và hầu như không thể không thể thu xếp được nguồn vay bổ sung.

Hiện các ngân hàng thương mại đang quan ngại về việc cho vay thương mại phục vụ dự án để thanh toán cho các nhà thầu phụ.

Dự án có nguy cơ trượt tiến độ nếu Tổng thầu PVC không lập kế hoạch bù tiến độ bao gồm cả việc huy động lực lượng nhân công cho từng hạng mục, máy móc thi công, nhân sự.

Thời gian thi công kéo dài nên các thiết bị hết thời hạn bảo hành, làm ảnh hưởng đến hoạt động của thiết bị trong thời gian vận hành sau này.

Ban quản lý dự án kiến nghị tổng thầu cần khẩn trương hoàn thiện thiết kế phần còn lại, đẩy nhanh tiến độ mua sắm, bổ sung nhân lực và làm việc với các nhà thầu nước ngoài để xử lý vương mắc, đặc biệt với các thiết bị sắp hết thời hạn bảo hành.

Đồng thời cần cấp bạch thực hiện các biện pháp về tài chính, hoàn thành các chứng từ thanh toán cho nhà thầu phụ…

Đã giải ngân trên 29.452 tỉ cho dự án

Giá trị giải ngân cho dự án trong năm 2017 ước khoảng 1.912 tỉ đồng, nâng tổng số tiền giải ngân lũy kế từ khi khởi công đến hết năm 2017 là 29.452 tỉ đồng.

Trong số đó lũy kế giải ngân của hợp đồng EPC (tạm ứng và thanh toán) khoảng hơn 8.000 tỉ đồng và 762,43 triệu USD.

Dự án có tổng vốn đầu tư 1,6 tỉ USD.

Trong thu xếp vốn, đối với phần vốn vay nước ngoài đến nay đã giải ngân được hơn 432 triệu USD, chiếm 46% hạn mức số tiền vay đã ký (tổng giá trị vốn vay hơn 937 triệu USD).

Dự án đã trả nợ gốc được 81,28 triệu USD.

Với phần vốn vay trong nước, PVN đã làm việc các các ngân hàng Vietcombank và Vietinbank, thống nhất cơ bản về các nội dung hợp đồng vay vốn cho toàn bộ số vốn vay trong nước cần thu xếp là 4.600 tỉ đồng.

Hiện PVN với sự hỗ trợ của tư vấn thu xếp vốn PVComBank đang làm việc với Ngân hàng Phát triển Việt Nam (VDB) để thu xếp cho phần vốn vay còn thiếu này.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Bắt buộc dùng xăng E10 từ ngày 1-1-2026 - Kỳ 1: Doanh nghiệp lo trở tay không kịp

Bộ Công Thương đang xây dựng lộ trình mới về việc phối trộn và sử dụng nhiên liệu sinh học, dự kiến áp dụng từ ngày 1-1-2026.

Bắt buộc dùng xăng E10 từ ngày 1-1-2026 - Kỳ 1: Doanh nghiệp lo trở tay không kịp

Tin tức sáng 16-7: ACV sẽ phát hành hơn 1,4 tỉ cổ phiếu; Đình chỉ tư cách hành nghề 3 kiểm toán viên

Một số tin tức đáng chú ý: 585.000 người hưởng trợ cấp bảo hiểm xã hội một lần; Xử phạt một công ty chứng khoán vì giao dịch 'chui' cổ phiếu; Bộ Y tế giám sát hoạt động phòng chống dịch bệnh tại TP.HCM...

Tin tức sáng 16-7: ACV sẽ phát hành hơn 1,4 tỉ cổ phiếu; Đình chỉ tư cách hành nghề 3 kiểm toán viên

App chứng khoán giả tung cổ phiếu rẻ bằng 1/5 thị trường, nhiều người mất tiền tỉ

Ba nạn nhân tại Hà Nội vừa trình báo Phòng An ninh mạng và phòng, chống tội phạm sử dụng công nghệ cao - Công an thành phố Hà Nội về việc bị lừa đảo khi đầu tư chứng khoán trên ứng dụng SKSVIP.

App chứng khoán giả tung cổ phiếu rẻ bằng 1/5 thị trường, nhiều người mất tiền tỉ

Giá vàng thế giới bất ngờ đi xuống

Từ mức trên 3.366 USD/ounce, cuối ngày hôm nay, 15-7, giá vàng thế giới đã bốc hơi chỉ còn 3.344 USD/ounce.

Giá vàng thế giới bất ngờ đi xuống

Bán bún măng vịt giá 1 triệu đồng, chủ sạp nói do khách đòi 'nhiều thịt': Vẫn đình chỉ 3 ngày

Một sạp tại chợ Bến Thành (TP.HCM) bán 4 tô bún măng, 1 phần thịt vịt không xương, 1 dĩa gỏi với giá 1 triệu đồng vừa bị ban quản lý chợ đình chỉ kinh doanh. Tuy vậy, người bán cho rằng việc bán giá cao hơn niêm yết là do khách đòi "nhiều thịt".

Bán bún măng vịt giá 1 triệu đồng, chủ sạp nói do khách đòi 'nhiều thịt': Vẫn đình chỉ 3 ngày

Người chăn nuôi giấu dịch đang khiến dịch tả heo châu Phi lan rộng

Tình trạng giấu dịch bệnh tả heo châu Phi đang diễn ra dưới nhiều hình thức như người dân bán chạy, giết mổ chui, tiêu thụ nội bộ, vứt xác heo bừa bãi, báo cáo không đúng sự thật... Cùng đó, có sự lơ là của cán bộ thú y.

Người chăn nuôi giấu dịch đang khiến dịch tả heo châu Phi lan rộng
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
