Hướng xử lý mới cho hai khoản nợ gần 3 triệu USD của A0 khi về Bộ Công Thương

Văn phòng Chính phủ vừa có thông báo kết luận của Phó thủ tướng Trần Lưu Quang tại cuộc họp về việc chuyển Trung tâm Điều độ hệ thống điện quốc gia (A0) từ Tập đoàn Điện lực Việt Nam (EVN) về Bộ Công Thương.

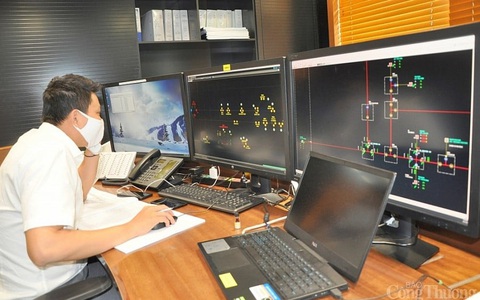

Trung tâm điều độ hệ thống điện quốc gia đang được hoàn thiện các cơ chế, chính sách để chuyển giao về Bộ Công Thương - Ảnh: EVN

Trung tâm điều độ hệ thống điện quốc gia đang được hoàn thiện các cơ chế, chính sách để chuyển giao về Bộ Công Thương - Ảnh: EVN

Trên cơ sở các ý kiến, phó thủ tướng thống nhất giao Ủy ban Quản lý vốn nhà nước tại doanh nghiệp tổng hợp, tiếp thu để hoàn thiện hồ sơ đề án tách A0, thành lập doanh nghiệp mới, Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện quốc gia (NSMO), dự thảo quyết định của Thủ tướng Chính phủ phê duyệt chủ trương và các hồ sơ liên quan.

Trong đó, về mức vốn điều lệ bổ sung cho NSMO giai đoạn 2024-2028, Bộ Công Thương có trách nhiệm đề xuất mức vốn điều lệ bổ sung phù hợp, bảo đảm duy trì hoạt động của NSMO được ổn định, liên tục, hiệu quả.

Chi phí điều độ, vận hành của A0 sẽ được tính vào giá điện

Theo đề án của Bộ Kế hoạch và Đầu tư, sau khi tách khỏi EVN, vốn điều lệ của NSMO dự kiến là 776 tỉ đồng. Tuy vậy, A0 có 26 hạng mục đầu tư với tổng vốn hơn 5.165 tỉ đồng, gồm 9 dự án cấp bách. Do đó, Bộ Công Thương đề nghị bổ sung thêm vốn điều lệ cho NSMO giai đoạn 2024 - 2028 là 3.520 tỉ đồng, ưu tiên bố trí vốn cho 9 dự án cấp bách.

Trong khi đó, Ủy ban Quản lý vốn thống nhất với EVN thực hiện phương án bố trí 40% vốn đối ứng cho các dự án đầu tư giai đoạn 2024-2028 là 1.901 tỉ đồng.

Cũng theo thông báo kết luận, Bộ Công Thương chịu trách nhiệm ban hành thông tư quy định rõ về cơ chế. Mục tiêu nhằm đảm bảo NSMO tiếp tục vận hành ổn định, liên tục, hiệu quả sau chuyển giao, cho đến khi Luật Giá sửa đổi có hiệu lực (ngày 1-7).

Trong thời gian này, EVN sẽ chịu trách nhiệm trang trải các chi phí hoạt động của A0 như đề nghị.

Việc ban hành thông tư sẽ tiến hành ngay sau khi nghị định sửa đổi, bổ sung các nghị định số 96 và nghị định số 26 về cơ cấu tổ chức hoạt động của Bộ Công Thương, EVN được ký ban hành.

Về vấn đề này, EVN và Ủy ban Quản lý vốn trước đó có kiến nghị chi phí vận hành hệ thống điện và thị trường điện trong giai đoạn chuyển tiếp cần được nêu rõ trong thông tư do Bộ Công Thương ban hành. Chi phí này sẽ được đưa vào phương án giá bán lẻ điện hằng năm để thu hồi.

Về phương án xử lý tài chính, bàn giao vốn, tài sản, nghĩa vụ nợ liên quan tới 2 khoản vay lại từ hiệp định cho vay của Ngân hàng Thế giới (WB), phó thủ tướng thống nhất với ý kiến của Bộ Tài chính và giao bộ này hướng dẫn thực hiện, trên cơ sở đề xuất của Ủy ban Quản lý vốn và EVN.

Cụ thể, EVN đề xuất sẽ ký hợp đồng cam kết với NSMO và hai bên cùng ký phụ lục hợp đồng thế chấp tài sản đối với các tài sản đã được thế chấp cho cơ quan được ủy quyền cho vay lại. Việc này thực hiện tương tự như các khoản cho vay lại với vốn ODA và khoản vay được Chính phủ bảo lãnh của các công ty con, công ty liên kết của EVN.

Xử lý hai khoản vay ra sao?

Bộ Tài chính cho rằng tài sản hình thành từ 2 khoản vay lại đang được dùng làm tài sản thế chế. Vì vậy nếu EVN muốn bàn giao các tài sản hình thành từ nguồn vốn vay lại WB cho NSMO, EVN cần bổ sung các tài sản hợp pháp khác làm tài sản đảm bảo cho 2 khoản vay.

Hiện EVN đang cấp vốn vay cho A0 qua hai khoản vay thuộc hiệp định vay của WB. Bao gồm 1,56 triệu USD dự án Trung tâm Điều độ hệ thống điện quốc gia mới và gần 1,35 triệu USD dự án cơ sở hạ tầng thông tin cho thị trường phát điện cạnh tranh.

Đối với chế độ tiền lương cho cán bộ, lãnh đạo và người quản lý của NSMO, sẽ thống nhất thực hiện theo đề xuất của Bộ Lao động, Thương binh và xã hội, giao bộ này hướng dẫn theo thẩm quyền và quy định.

Về thời điểm chính thức thực hiện chuyển A0 về Bộ Công Thương, phó thủ tướng nêu rõ việc chuyển giao sẽ thực hiện sau khi Thủ tướng phê duyệt chủ trương và các nghị định, Bộ Công Thương phê duyệt các chủ trương được ban hành, có hiệu lực.

Trường hợp cần có thời gian chuẩn bị chuyển tiếp dài hơn, Bộ Công Thương đề xuất cụ thể.

Trung tâm Điều độ điện quốc gia tách khỏi EVN, khoản nợ 2,9 triệu USD xử lý sao?

Trong thời gian hoàn thiện thủ tục chuyển giao, EVN sẽ tiếp tục trả nợ các khoản vay của Trung tâm Điều độ hệ thống điện quốc gia (A0), khoản tiền này sau đó sẽ được trả lại cho EVN.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Vải thiều Bắc Giang được mùa, bộ trưởng đề nghị tổ chức tiêu thụ linh hoạt

Với sản lượng hơn 165.000 tấn vải thiều cho thu hoạch trong vòng 2 tháng, Bộ trưởng Đỗ Đức Duy đề nghị tỉnh Bắc Giang tổ chức tiêu thụ linh hoạt, sát thực tế và thường xuyên cập nhật kịch bản tiêu thụ.

Vải thiều Bắc Giang được mùa, bộ trưởng đề nghị tổ chức tiêu thụ linh hoạt

Đề xuất làm tuyến đường sắt 900 tỉ đồng nối Dung Quất với đường sắt Bắc - Nam

Ban quản lý Khu kinh tế Dung Quất và các khu công nghiệp Quảng Ngãi đề xuất đầu tư tuyến nhánh đường sắt nối Dung Quất với đường sắt Bắc - Nam.

Đề xuất làm tuyến đường sắt 900 tỉ đồng nối Dung Quất với đường sắt Bắc - Nam

Hợp nhất với Kon Tum, tỉnh Quảng Ngãi mới có nhiều lợi thế tăng tốc

Sau khi hợp nhất với Kon Tum, tỉnh Quảng Ngãi mới có nhiều lợi thế để phát triển, như: Khu kinh tế Dung Quất, cửa khẩu Bờ Y, dược liệu đặc hữu sâm Ngọc Linh, khu du lịch Măng Đen, đảo Lý Sơn...

Hợp nhất với Kon Tum, tỉnh Quảng Ngãi mới có nhiều lợi thế tăng tốc

Tại Nga, Vietnam Airlines công bố nối lại đường bay thẳng Hà Nội - Moscow

Vietnam Airlines vừa chính thức công bố tái khởi động đường bay thẳng Hà Nội – Moscow trong khuôn khổ chuyến thăm Liên bang Nga của Tổng Bí thư Ban Chấp hành Trung ương Đảng Cộng sản Việt Nam Tô Lâm.

Tại Nga, Vietnam Airlines công bố nối lại đường bay thẳng Hà Nội - Moscow

'Ông lớn' sân bay tính phát hành 1,4 tỉ cổ phiếu, tăng vốn điều lệ thành 35.800 tỉ đồng

Tổng công ty Cảng hàng không Việt Nam (ACV) sẽ nâng vốn điều lệ từ 21.771 tỉ đồng lên 35.830 tỉ đồng sau khi phát hành hơn 1,4 tỉ cổ phiếu để chia cổ tức ngay trong năm 2025. Vì sao ACV tăng vốn?

'Ông lớn' sân bay tính phát hành 1,4 tỉ cổ phiếu, tăng vốn điều lệ thành 35.800 tỉ đồng

Lần đầu Việt Nam sản xuất cẩu RTG Hybrid, Tân Cảng Cát Lái chính thức vận hành

Ngày 11-5, tại cảng Tân Cảng - Cát Lái (TP.HCM), 4 cẩu RTG Hybrid đầu tiên được sản xuất tại Việt Nam đã chính thức đưa vào vận hành, đánh dấu bước tiến quan trọng trong quá trình hiện đại hóa và "xanh hóa" các cảng biển trong nước.

Lần đầu Việt Nam sản xuất cẩu RTG Hybrid, Tân Cảng Cát Lái chính thức vận hành
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
