Gỡ vướng di dời hạ tầng kỹ thuật ở dự án cao tốc Bắc - Nam tại Phú Yên, Khánh Hòa

Các đơn vị liên quan đang tập trung gỡ vướng, đẩy nhanh tiến độ di dời hạ tầng kỹ thuật, đường điện cao thế ở dự án cao tốc qua tỉnh Phú Yên và Khánh Hòa, nhất là cao tốc Vân Phong - Nha Trang.

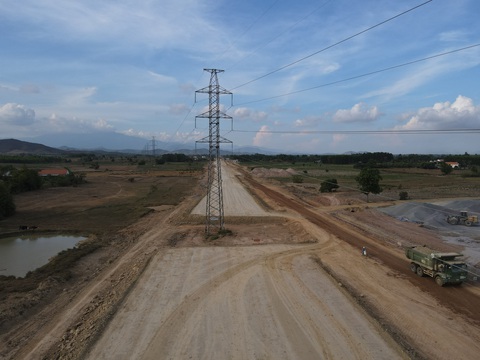

Các đơn vị đang thi công móng trụ điện cao thế tại tỉnh Khánh Hòa - Ảnh: TRẦN HƯỚNG

Các đơn vị đang thi công móng trụ điện cao thế tại tỉnh Khánh Hòa - Ảnh: TRẦN HƯỚNG

Ngày 15-5, Công ty Truyền tải điện 3 cho biết đang phối hợp các đơn vị liên quan triển khai, hỗ trợ tháo gỡ vướng mắc để đẩy nhanh tiến độ di dời hạ tầng kỹ thuật, điện cao thế ở các dự án thành phần cao tốc Bắc - Nam qua Phú Yên, Khánh Hòa.

Cao tốc Vân Phong - Nha Trang: vướng do thủ tục của chủ đầu tư

Theo Công ty Truyền tải điện 3, việc di dời hạ tầng điện cao thế trên các tuyến cao tốc qua tỉnh Bình Định đơn vị đã di dời 10/11 vị trí; tỉnh Phú Yên đã di dời 1/9 vị trí, 8 vị trí còn lại đang triển khai thi công.

Riêng địa bàn tỉnh Khánh Hòa thì tiến độ hơi chậm do vấn đề về các thủ tục đầu tư, giải phóng mặt bằng hiện đang triển khai.

Ông Hồ Văn Hường - giám đốc Truyền tải điện Khánh Hòa (thuộc Công ty Truyền tải điện 3) - cho biết việc di dời hạ tầng kỹ thuật do các huyện, thị xã làm chủ đầu tư. Công ty Truyền tải điện 3 và Truyền tải điện Khánh Hòa là đơn vị quản lý vận hành đường dây điện cao thế.

Theo Truyền tải điện Khánh Hòa, dự án cao tốc Vân Phong - Nha Trang có 10 điểm giao chéo với đường dây 220KV, các địa phương sẽ xây dựng 39 cột mới để di dời các trụ điện hiện hữu.

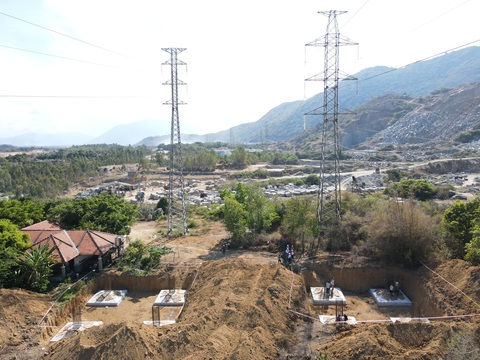

Trụ điện cao thế nằm giữa đường cao tốc Vân Phong - Nha Trang chưa di dời được - Ảnh: TRẦN HƯỚNG

Trụ điện cao thế nằm giữa đường cao tốc Vân Phong - Nha Trang chưa di dời được - Ảnh: TRẦN HƯỚNG

UBND thị xã Ninh Hòa cho biết việc giải phóng mặt bằng để thực hiện di dời hạ tầng kỹ thuật cần phải thực hiện thu hồi đất để xây dựng.

Tuy nhiên, về mặt pháp lý thì toàn bộ diện tích thu hồi đất cần phải thông qua HĐND tỉnh ban hành nghị quyết về danh mục thu hồi đất, chuyển đổi mục đích sử dụng (phần đất lúa) và phê duyệt giá đất cụ thể bồi thường.

Về phần diện tích đất lúa cần phải bổ sung pháp lý, dẫn đến chưa ban hành được quyết định thu hồi đất, xây dựng, phê duyệt giá đất cụ thể bồi thường.

Ngoài ra, trong quá trình vận động bàn giao mặt bằng, hầu hết các hộ dân có diện tích đất đang sản xuất (trồng hành tỏi) gặp nhiều khó khăn.

Hiện song song với việc hoàn thiện hồ sơ pháp lý, Trung tâm Phát triển quỹ đất Ninh Hòa triển khai giải phóng mặt bằng; tập trung hoàn thành kiểm kê xây dựng phương án bồi thường, hỗ trợ...

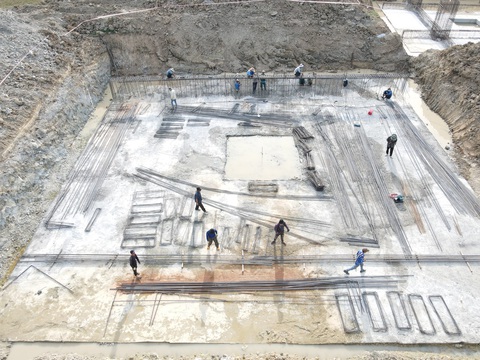

Các công nhân tập trung thi công móng trụ mới để di dời điện cao thế 220kV - Ảnh: TRẦN HƯỚNG

Các công nhân tập trung thi công móng trụ mới để di dời điện cao thế 220kV - Ảnh: TRẦN HƯỚNG

Ngành điện cùng phối hợp để đẩy nhanh tiến độ

Trên địa bàn tỉnh Phú Yên có 2 dự án thành phần thuộc dự án xây dựng cao tốc Bắc - Nam phía Đông giai đoạn 2021 - 2025, đó là Quy Nhơn - Chí Thạnh và Chí Thạnh - Vân Phong (đều do Ban quản lý dự án 85 làm chủ đầu tư).

Ông Phạm Văn Tiến - phó giám đốc Sở Giao thông vận tải tỉnh Phú Yên - cho biết sở đang đôn đốc các địa phương, đơn vị thi công hai đoạn cao tốc này hoàn thành di dời hạ tầng kỹ thuật trước 30-6 tới.

"Các thiết bị đặc chủng liên quan đến ngành điện phải đặt mua ở nước ngoài nên thời gian chờ thiết bị về để triển khai thi công rất chậm. Vấn đề này không phải chỉ Phú Yên mà nhiều tỉnh thành khác cũng gặp phải", ông Tiến cho hay.

Ông Nguyễn Văn Hòa - trưởng phòng kỹ thuật thuộc Truyền tải điện Phú Yên - khẳng định đơn vị luôn chủ động bố trí nhân lực phối hợp chặt chẽ với chủ đầu tư, đơn vị thi công trong việc lập phương án thi công, giám sát an toàn, đăng ký cắt điện… đảm bảo không ảnh hưởng đến tiến độ di dời.

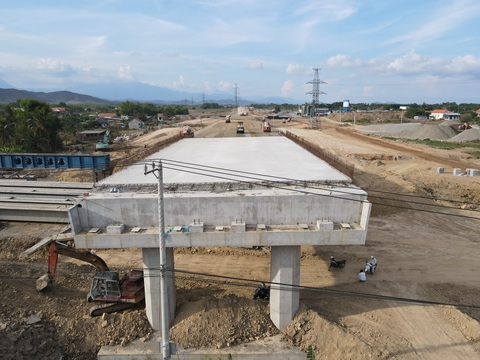

Cầu vượt nút giao quốc lộ 26 chưa thể lắp dầm vì vướng trụ điện - Ảnh: TRẦN HƯỚNG

Cầu vượt nút giao quốc lộ 26 chưa thể lắp dầm vì vướng trụ điện - Ảnh: TRẦN HƯỚNG

Cao tốc Vân Phong - Nha Trang vượt tiến độ hơn 2%, dự kiến về đích trước 6 tháng

Dự án cao tốc Vân Phong - Nha Trang vượt tiến độ hơn 2% so với kế hoạch, dự kiến về đích trước 6 tháng.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Quảng Nam yêu cầu kiểm tra giá nước sạch tăng, cao hơn Đà Nẵng

Liên quan việc Công ty cổ phần Cấp thoát nước Quảng Nam áp dụng đơn giá nước sạch mới trong tháng 5, giá nước tăng, tỉnh Quảng Nam yêu cầu kiểm tra.

Quảng Nam yêu cầu kiểm tra giá nước sạch tăng, cao hơn Đà Nẵng

Nam sinh mất 500 triệu sau màn 'đọc lệnh bắt online' của công an giả

Nam sinh 20 tuổi ở Hà Nội bị lừa 500 triệu đồng sau khi nhận cuộc gọi video từ kẻ giả danh công an, dọa liên quan vụ án ma túy, đọc lệnh bắt online.

Nam sinh mất 500 triệu sau màn 'đọc lệnh bắt online' của công an giả

Tổng Bí thư: Không để tình trạng cán bộ mới bổ nhiệm lại bị kỷ luật, xử lý hình sự

Tổng Bí thư Tô Lâm yêu cầu không để xảy ra tình trạng cán bộ vừa mới bổ nhiệm lại bị xử lý kỷ luật hoặc truy cứu trách nhiệm hình sự.

Tổng Bí thư: Không để tình trạng cán bộ mới bổ nhiệm lại bị kỷ luật, xử lý hình sự

Phát hiện bộ xương người dưới vực sâu đèo Bảo Lộc

Lực lượng chức năng đã khoanh vùng, bảo vệ hiện trường nơi người dân phát hiện một bộ xương người tại vực sâu trên tuyến đèo Bảo Lộc, tỉnh Lâm Đồng.

Phát hiện bộ xương người dưới vực sâu đèo Bảo Lộc

Dân kêu bị nạt nộ khi làm VNeID, công an nói ‘do cấu tạo phòng làm việc'

Công dân phản ánh, kiến nghị Công an tỉnh Khánh Hòa và UBND tỉnh làm rõ thái độ của cán bộ, chiến sĩ Công an phường Ninh Hà, thị xã Ninh Hòa khi người dân đến làm thủ tục VNeID tại trụ sở công an phường này.

Dân kêu bị nạt nộ khi làm VNeID, công an nói ‘do cấu tạo phòng làm việc'

Đề xuất giữ lại 2 Công ty Xổ số kiến thiết Cà Mau và Bạc Liêu sau khi hợp nhất hai tỉnh

Trong cuộc họp giữa hai tỉnh Cà Mau và Bạc Liêu bàn về các phương án sau khi hợp nhất, một số đại biểu đề xuất giữ nguyên trạng 7 công ty nhà nước của 2 tỉnh, trong đó có Công ty Xổ số kiến thiết Cà Mau và Bạc Liêu.

Đề xuất giữ lại 2 Công ty Xổ số kiến thiết Cà Mau và Bạc Liêu sau khi hợp nhất hai tỉnh
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
