Dự án Nhiệt điện Duyên Hải 3 đội vốn 8.700 tỉ đồng

LÊ THANH
LÊ THANH

TTO - Dự án nhà máy nhiệt điện Duyên Hải 3, vay vốn từ Trung Quốc, đã đội vốn hơn 8.700 tỉ đồng do một loạt những sai sót.

Dự án Nhiệt điện Duyên Hải 3 đội vốn 8.700 tỉ đồng - Ảnh 1.

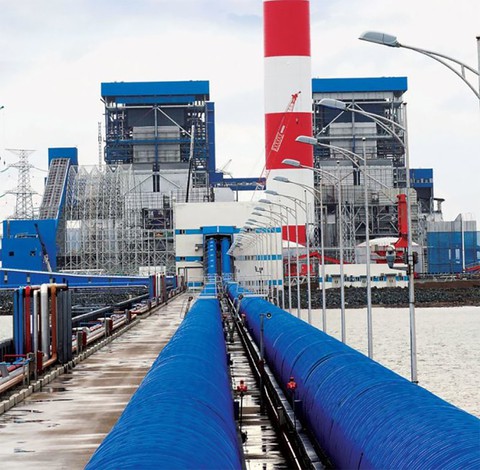

Nhà máy nhiệt điện Duyên Hải 3 (ấp Láng Cháo, xã Dân Thành, thị xã Duyên Hải, Trà Vinh) đã hòa vào lưới điện quốc gia - Ảnh: Báo Đầu Tư

Kết luận báo cáo kiểm toán dự án nhà máy vừa được Kiểm toán Nhà nước phát hành cho thấy vài điểm "nổi bật" như thay đổi công nghệ chạy than nội sang nhập khẩu khiến chi phí đội thêm 145,7 tỉ đồng, rồi chậm mua than chạy thử làm tăng thêm hơn 31 tỉ đồng...

Quá nhiều sai sót

Kiểm toán Nhà nước đã phân tích cho thấy có quá nhiều hạn chế, tồn tại của dự án từ công tác lập thẩm định phê duyệt dự án đến nghiệm thu thanh toán, quyết toán, lựa chọn nhà thầu, tiến độ thực hiện, quản lý chi phí đầu tư...

Về công tác lập thẩm định phê duyệt dự án, Tập đoàn Điện lực VN () phê duyệt trong khi nguồn vốn của dự án chưa được tổ chức vay vốn thẩm định phương án tài chính và phương án trả nợ theo đúng quy định.

Vì vậy, khi thương thảo vay vốn, EVN đã không lường hết được các chi phí như chi phí lãi vay (35,4 tỉ đồng); phí bảo lãnh (111,8 tỉ đồng); phí luật sư (2,1 tỉ đồng)... khiến chi phí đội thêm 149 tỉ đồng vào tổng mức đầu tư.

Mặt khác, EVN còn phê duyệt đầu tư dự án trước khi Bộ TN-MT có báo cáo đánh giá tác động môi trường. Đến tháng 4-2018, dự án chưa được cấp giấy phép xả thải vào nguồn nước.

Về tổng mức đầu tư dự án được lập, thẩm định và phê duyệt đối với các công tác cọc móng nhà tuôcbin, lò hơi chưa phù hợp thiết kế cơ sở, tính sai số học, sai diện tích theo suất đầu tư, sai khối lượng một số công việc tại nhà tuôcbin móng máy phát, lò hơi... so với quy định là 450 tỉ đồng.

Đặc biệt, Kiểm toán Nhà nước nhấn mạnh tổng mức đầu tư được điều chỉnh vào cuối năm 2015 lên 37.260 tỉ đồng, tăng 8.789 tỉ đồng so với tổng mức đầu tư được phê duyệt lần đầu do thay đổi tỉ giá đồng USD tăng 2.792 tỉ đồng; chi phí lãi vay tăng 749 tỉ đồng; giá chi phí nhiên liệu cho công tác chạy thử tăng 1.146 tỉ đồng...

"Vốn đội thêm hơn 8.799 tỉ đồng, khoảng 30% so với tổng mức đầu tư phê duyệt ban đầu là mức quá cao. Song điều đáng nói nguyên nhân chính khiến tổng mức đầu tư tăng thêm là do chủ quan của EVN và các đơn vị liên quan" - ông Ngô Trí Long, chuyên gia tài chính nói.

Trách nhiệm thuộc về EVN

Kết luận kiểm toán nêu rõ công tác lựa chọn nhà thầu cũng có nhiều tồn tại. Đơn cử cán bộ tư vấn giám sát thi công xây dựng, lắp đặt thiết bị, thẩm tra và phê duyệt thiết kế bản vẽ thi công không có chứng chỉ hành nghề thiết kế, giám sát.

Hoặc trong công tác quản lý và sử dụng nguồn vốn, Tổng công ty Phát điện 1 vay hơn 527 tỉ đồng từ Công ty CP thủy điện Đa Nhim - Hàm Thuận - Đam Mi không có trong phương án tài chính và cơ cấu tổng mức đầu tư được duyệt.

Chủ đầu tư không rút hết giá trị khoản vay cam kết của các hợp đồng vay vốn nước ngoài làm lãng phí phí bảo hiểm tín dụng cho khoản vay 1 tỉ USD với Ngân hàng Bank of China số tiền 2,9 triệu USD.

Đến tháng 4-2018, tức thời điểm kiểm toán, EVN chưa làm việc với đơn vị bảo hiểm Sinosure thu hồi số tiền 2,9 triệu USD tương ứng với số tiền không giải ngân 37,8 triệu USD trong hợp đồng tín dụng để tiết kiệm chi phí đầu tư của dự án. Kiểm toán Nhà nước khẳng định trách nhiệm này thuộc về EVN.

Trong kết luận, Kiểm toán Nhà nước kiến nghị Bộ Công thương chỉ đạo EVN kiểm điểm nghiêm túc tập thể, cá nhân trong việc báo cáo Thủ tướng sử dụng than nội thay cho than nhập khẩu.

Các bên phải xem xét trách nhiệm tập thể, cá nhân trong việc thanh toán một số chi phí đầu tư, các khoản chi phí gồm lãi vay, phí luật sư, phí bảo lãnh không nằm trong tổng mức đầu tư được EVN phê duyệt 149 tỉ đồng; việc chậm đàm phán ký hợp đồng mua 900.000 tấn than chạy thử của tổ máy số 1 làm tăng chi phí đầu tư hơn 31 tỉ đồng...

Vốn vay, tổng thầu của Trung Quốc

EVN là chủ đầu tư từ cuối năm 2010 đến cuối tháng 4-2013, sau đó bàn giao cho Tổng công ty Phát điện 1. Tổng mức đầu tư dự án được phê duyệt lần đầu vào năm 2010 là hơn 28.460 tỉ đồng, sau đó được điều chỉnh lên 37.260 tỉ đồng vào cuối năm 2015.

Nguồn vốn đầu tư gồm 85% vốn vay của Ngân hàng Bank of China (Trung Quốc) và 15% vốn đối ứng của EVN.

Nhà thầu chính thực hiện gói thầu EPC liên danh là các nhà thầu Trung Quốc gồm China Chengda Engineering Co.Ltd - Dongfang Electric Corporation - Southwest Electric Power Design Institute... được lựa chọn theo hình thức chỉ định thầu.

Dự án nhà máy nhiệt điện Duyên Hải 3 (nằm trong Trung tâm Điện lực Duyên Hải, Trà Vinh) là nhà máy nhiệt điện than có quy mô công suất 1.245 MW, gồm 2 tổ máy và các hạng mục phụ trợ theo Quy hoạch phát triển điện lực quốc gia giai đoạn 2006-2015 có xét đến 2025.

Việc đầu tư, xây dựng và vận hành nhà máy nhằm đảm bảo cung cấp điện cho hệ thống điện quốc gia, đảm bảo an ninh năng lượng và giảm lượng điện truyền tải từ miền Bắc.

LÊ THANH

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Bị tước bằng, tài xế vẫn lái xe giường nằm chở 38 khách

Mặc dù đã bị tước bằng, tài xế H.T.S. vẫn cầm lái chiếc xe giường nằm chở theo 38 hành khách chạy trên đường cao tốc Vĩnh Hảo - Phan Thiết.

Bị tước bằng, tài xế vẫn lái xe giường nằm chở 38 khách

Đêm nay, bão Danas quét qua Đài Loan, gió bão lên tới 133km/h

Bão Danas (bão số 2) đang áp sát, chuẩn bị quét dọc bờ tây Đài Loan (Trung Quốc) với gió mạnh cấp 12 (118-133km/h), giật cấp 15.

Đêm nay, bão Danas quét qua Đài Loan, gió bão lên tới 133km/h

TP.HCM: Xã, phường, đặc khu được quyết cho doanh nghiệp nhận quyền sử dụng đất làm dự án

Chủ tịch UBND cấp xã nhận thẩm quyền từ chủ tịch UBND TP.HCM về việc ra văn bản chấp thuận cho doanh nghiệp thỏa thuận nhận quyền sử dụng đất để làm dự án.

TP.HCM: Xã, phường, đặc khu được quyết cho doanh nghiệp nhận quyền sử dụng đất làm dự án

Chúng ta cần làm gì trong vận hội mới?

Chương mới của non sông thì chúng ta cũng nên trở thành những người mới, và cùng đoàn kết chung lòng đưa hình ảnh của giang sơn đi lên.

Chúng ta cần làm gì trong vận hội mới?

Vụ 'treo thưởng' 50 triệu chống ngập: Sở Xây dựng Cần Thơ là nơi tiếp nhận các sáng kiến

Sau khi chủ tịch UBND TP Cần Thơ tuyên bố "treo thưởng" 50 triệu đồng cho sáng kiến giúp thành phố thoát ngập, đến nay chưa tiếp nhận sáng kiến, giải pháp nào. Sở Xây dựng là nơi sẽ tiếp nhận các sáng kiến này.

Vụ 'treo thưởng' 50 triệu chống ngập: Sở Xây dựng Cần Thơ là nơi tiếp nhận các sáng kiến

Nhiều xã tỉnh Tây Ninh giữ tên ấp cũ cho người dân dễ nhớ

Nhiều xã tỉnh Tây Ninh đã tổ chức họp Hội đồng nhân dân (HĐND) thông qua tên gọi các ấp. Một số xã đã giữ nguyên tên ấp cũ. Những ấp mang số trước đây thì giữ tên số thứ tự kèm theo tên xã cũ để người dân dễ nhớ.

Nhiều xã tỉnh Tây Ninh giữ tên ấp cũ cho người dân dễ nhớ
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
