Đóng điện đường dây 500KV mạch 3, đoạn Dốc Sỏi - Pleiku 2

PHƯƠNG NAM
PHƯƠNG NAM

Tối 29-6, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức nghiệm thu, đóng điện đường dây 500kV mạch 3 đoạn Dốc Sỏi - Pleiku 2.

Đóng điện đường dây 500KV mạch 3, đoạn Dốc Sỏi - Pleiku 2 - Ảnh 1.

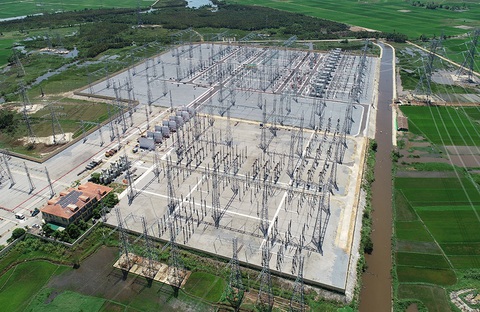

Thi công đường dây

Việc hoàn thành Dự án thiết thực chào mừng thành công Đại hội Đại biểu toàn quốc lần thứ XIII của Đảng, Bầu cử đại biểu Quốc hội khóa XV, kỷ niệm 13 năm thành lập EVNNPT (1-7-2008 đến 1-7-2021) và 33 năm thành lập Ban Quản lý dự án các công trình điện Miền Trung - CPMB (7-7-1988 đến 7-7-2021).

Dự án đường dây 500kV Dốc Sỏi - Pleiku2 là một trong 03 dự án thành phần thuộc cụm Dự án đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku2) do EVNNPT làm chủ đầu tư, Ban Quản lý dự án các công trình điện miền Trung (CPMB) quản lý, điều hành dự án.

Theo đó, dự án được khởi công tháng 12-2018, quy mô xây dựng đường dây 500kV mạch kép, tổng chiều dài khoảng 209 km có điểm đầu là TBA 500kV Dốc Sỏi và điểm cuối là TBA 500kV Pleiku 2, bao gồm 429 vị trí móng. Đường dây đi qua địa bàn các tỉnh Quảng Ngãi, Kon Tum và Gia Lai.

Đóng điện đường dây 500KV mạch 3, đoạn Dốc Sỏi - Pleiku 2 - Ảnh 2.

Ông Bùi Văn Kiên – PTGĐ EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp EVNNPT chủ trì cuộc họp

Do tầm quan trọng của dự án, đồng thời với yêu cầu cấp bách về tiến độ thi công, Thủ tướng Chính phủ đã chỉ đạo giải quyết các khó khăn vướng mắc bằng cơ chế đặc thù về thủ tục đầu tư, giải phóng mặt bằng để khởi công công trình và đưa vào vận hành nhằm đảm bảo cung cấp điện cho miền Nam thời gian tới.

Trong quá trình triển khai Dự án cũng thường xuyên nhận được sự quan tâm của Chính phủ, Thủ tướng Chính phủ trong việc chỉ đạo, tháo gỡ những khó khăn vướng mắc trong giải phóng mặt bằng. Cùng với đó, là sự vào cuộc tích cực của Bộ Công thương và chính quyền địa phương có đường dây đi qua.

Lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Lãnh đạo Tổng công ty Truyền tải điện Quốc gia đã thường xuyên làm việc với chính quyền địa phương để kịp thời tháo gỡ mặt bằng, thường xuyên có mặt tại công trường để chỉ đạo, điều hành và động viên lực lượng tham gia xây dựng tại công trường.

Đóng điện đường dây 500KV mạch 3, đoạn Dốc Sỏi - Pleiku 2 - Ảnh 3.

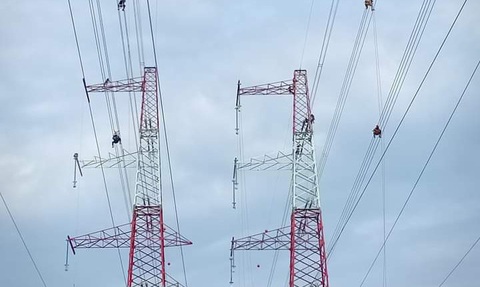

Thao tác đóng điện công trình tại Trạm 500 kV Dốc Sỏi

Mặc dù bị tác động bởi các đợt dịch COVID-19, thời tiết bão lũ diễn ra phức tạp tại khu vực Miền Trung, đặc biệt là công tác GPMB tại một số địa phương còn nhiều phức tạp làm ảnh hưởng rất nhiều đến tiến độ dự án.

Tuy nhiên, với tinh thần trách nhiệm cao, EVNNPT, CPMB đã chỉ đạo các đơn vị thi công, tư vấn giám sát, tư vấn thiết kế… linh hoạt trong công tác điều hành thi công trên công trường, kịp thời điều chuyển nhân lực, phương tiện ở những điểm còn vướng sang các điểm khác phù hợp, tránh chờ đợi lãng phí nhân lực.

Trong công tác nghiệm thu kỹ thuật, nghiệm thu hành lang tuyến, Ban QLDA đã thống nhất với các đơn vị tư vấn giám sát, tư vấn thiết kế và quản lý vận hành với phương châm "thi công đến đâu, nghiệm thu hoàn thành đến đó", kết thúc công tác kéo dây khoảng néo cuối cùng, cũng đồng nghĩa với việc đảm bảo đủ điều kiện để đóng điện vận hành dự án.

Lãnh đạo Ban QLDA các công trình điện miền Trung, các phòng chuyên môn đã thường xuyên có mặt trên công trường, thành lập các Ban Tiền phương bao gồm các phòng chuyên môn nghiệp vụ để để tập trung điều hành công tác thi công, kịp thời giải quyết tháo gỡ và xử lý các khó khăn vướng mắc phát sinh trong quá trình thi công cho các bên liên quan.

Đóng điện đường dây 500KV mạch 3, đoạn Dốc Sỏi - Pleiku 2 - Ảnh 4.

Trạm 500 kV Dốc Sỏi

Việc hoàn thành, đóng điện dự án 500kV Dốc Sỏi – Pleiku2 không chỉ có ý nghĩa trong việc tăng cường năng lực truyền tải của lưới điện 500kV liên kết các miền của hệ thống điện quốc gia; Góp phần đảm bảo cung ứng điện cho miền Nam, đảm bảo điện cho các tỉnh Quảng Ngãi, Gia Lai và phụ cận; Giải tỏa nguồn năng lượng tái tạo trong khu vực mà còn là động lực thúc đẩy tiến độ toàn Dự án đường dây 500kV mạch 3.

Sau khi hoàn thành dự án 500kV Dốc Sỏi – Pleiku 2, EVNNPT/CPMB tập trung nguồn lực để hoàn thành cụm Dự án đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku2) với 2 dự án thành phần còn lại. Trong đoạn tuyến còn lại hiện nay đang còn 18 vị trí móng chưa bàn giao, 60 khoảng néo còn vướng mắc trong công tác BT-GPMB trong đó tập trung chủ yếu tại tỉnh Hà Tĩnh và Quảng Nam.

Đóng điện đường dây 500KV mạch 3, đoạn Dốc Sỏi - Pleiku 2 - Ảnh 5.

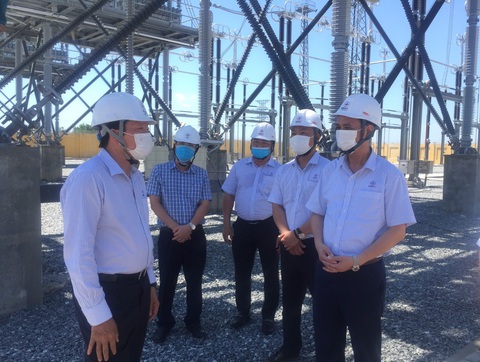

Ông Bùi Văn Kiên – PTGĐ EVNNPT kiểm tra công trình trước khi đóng điện

Một số thủ tục về tái định cư tại một số địa phương còn rất chậm, thủ tục hồ sơ phương án bồi thường còn chưa phê duyệt dứt điểm, nhiều hộ dân khiếu nại yêu cầu bồi thường hỗ trợ ngoài chính sách theo quy định của nhà nước.

Mặc dù còn nhiều khó khăn như trên cùng với tình hình dịch bệnh đang diễn biến phức tạp nhưng với sự quan tâm, chỉ đạo quyết liệt từ Chính phủ, Bộ Công thương, EVN, EVNNPT sẽ chủ động khắc phục khó khăn, quyết tâm điều hành dự án đảm bảo tiến độ hoàn thành trong quý 3-2021.

Đóng điện đường dây 500KV mạch 3, đoạn Dốc Sỏi - Pleiku 2 - Ảnh 6.

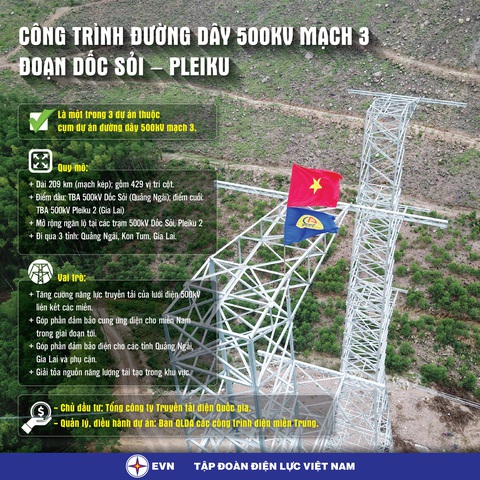

Dự án đường dây 500kV mạch 3

- Gồm 3 dự án: Vũng Áng – Quảng Trạch; Quảng Trạch – Dốc Sỏi; Dốc Sỏi – Pleiku 2.

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia

- Quản lý điều hành dự án: Ban QLDA các công trình điện miền Trung

- Quy mô: Xây dựng mới gần 742 km đường dây 500kV mạch kép đi qua 9 tỉnh/ thành phố (Hà Tĩnh, Quảng Bình, Quảng Trị, Thừa Thiên - Huế, TP Đà Nẵng, Quảng Nam, Quảng Ngãi, Kon Tum, Gia Lai).

- Xây dựng mới 08 ngăn lộ 500 kV tại sân phân phối Trung tâm Điện lực Quảng Trạch; Mở rộng một số ngăn lộ 500kV tại các trạm biến áp 500 kV Vũng Áng, Dốc Sỏi, Pleiku 2;

- Xây dựng mới 03 trạm lặp quang và 03 nhà quản lý vận hành đội truyền tải điện.

- Khởi công ngày 18-12-2018; Dự kiến hoàn thành: Quý 3-2021

- Đơn vị tư vấn thiết kế: Liên danh Công ty CP Tư vấn xây dựng điện 2 và Công ty CP Tư vấn xây dựng điện 3.

- Đơn vị tư vấn giám sát: Công ty Truyền tải điện 2; Công ty Dịch vụ kỹ thuật Truyền tải điện; Liên danh Công ty CP EVN quốc tế & Công ty CP Thủy điện A Vương.

- Nhà thầu xây lắp:

+ Đơn vị thi công xây dựng lô 13.1: Liên danh Tổng công ty Lắp máy Việt Nam & Công ty CP Licogi16.

+ Đơn vị thi công xây dựng lô 13.2: Liên danh Công ty CP đầu tư và xây dựng Việt Trung, Công ty CP Alphanam E&C, Công ty CP đầu tư xây lắp điện Hải Phòng, Công ty cổ phần xây dựng EVN Quốc tế 1.

+ Đơn vị thi công xây dựng lô 13.3 và 13.6: Công ty CP Lắp máy và xây dựng điện

+ Đơn vị thi công xây dựng lô 13.4: Liên danh Công ty CP Sông Đà 11 và Công ty TNHH MTV Sông Đà 11 Thăng Long.

+ Đơn vị thi công xây dựng lô 13.5: Liên danh Công ty CP xây lắp và dịch vụ Sông Đà & Công ty TNHH điện địa phương;

+ Đơn vị Thi công xây dựng lô 13.7: Công ty TNHH MTV xây lắp điện 2

PHƯƠNG NAM

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

SAWACO: đảm bảo nước sạch cho TP.HCM trong mùa mưa

Tổng Công ty Cấp nước Sài Gòn (SAWACO) triển khai nhiều phương án nhằm đảm bảo hoạt động liên tục và cung cấp nguồn nước ổn định, an toàn.

SAWACO: đảm bảo nước sạch cho TP.HCM trong mùa mưa

EVNCPC công bố quyết định thành lập 6 công ty điện lực sau sáp nhập

Chiều 27-6, tại Đà Nẵng, Tổng công ty Điện lực miền Trung (EVNCPC) đã công bố quyết định thành lập 6 công ty điện lực (PC) mới, trên cơ sở sáp nhập các công ty điện lực Quảng Trị, Đà Nẵng, Quảng Ngãi, Gia Lai, Đắk Lắk và Khánh Hòa.

EVNCPC công bố quyết định thành lập 6 công ty điện lực sau sáp nhập

Tạm đình chỉ các phi công vụ hai máy bay va nhau để làm rõ vụ việc

Liên quan vụ hai máy bay va nhau trên đường lăn sân bay Nội Bài, Vietnam Airlines đã tạm đình chỉ 4 phi công thuộc hai tổ lái để phục vụ điều tra.

Tạm đình chỉ các phi công vụ hai máy bay va nhau để làm rõ vụ việc

Petrolimex và GEAPP phối hợp tổ chức hội thảo kỹ thuật về chuyển dịch năng lượng

Ngày 27-6, Tập đoàn Xăng dầu Việt Nam (Petrolimex) phối hợp cùng Liên minh Năng lượng Toàn cầu vì Con người và Hành tinh (GEAPP) tổ chức hội thảo kỹ thuật.

Petrolimex và GEAPP phối hợp tổ chức hội thảo kỹ thuật về chuyển dịch năng lượng

Phó thủ tướng: Không dưới 5 doanh nghiệp tư nhân đề xuất làm đường sắt tốc độ cao Bắc - Nam

Phó thủ tướng thường trực Nguyễn Hòa Bình cũng cho hay con số này chưa dừng lại.

Phó thủ tướng: Không dưới 5 doanh nghiệp tư nhân đề xuất làm đường sắt tốc độ cao Bắc - Nam

Cuối tuần này: Nhiều quận huyện ở TP.HCM có khả năng cúp nước

Tổng Công ty cấp nước Sài Gòn (SAWACO) thông báo nhiều địa phương ở TP.HCM có khả năng bị cúp nước vào cuối tuần này.

Cuối tuần này: Nhiều quận huyện ở TP.HCM có khả năng cúp nước
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
