Chủ đầu tư dự án Khu công nghệ thông tin Đà Nẵng kêu cứu vì chậm mặt bằng

TẤN LỰC
TẤN LỰC

TTO - Theo chủ đầu tư dự án Khu công nghệ thông tin Đà Nẵng, việc thành phố chậm bàn giao mặt bằng giai đoạn 2 khiến dự án không thể vận hành đầy đủ, gây ra nhiều thiệt hại lớn cho doanh nghiệp.

Chủ đầu tư dự án Khu công nghệ thông tin Đà Nẵng kêu cứu vì chậm mặt bằng - Ảnh 1.

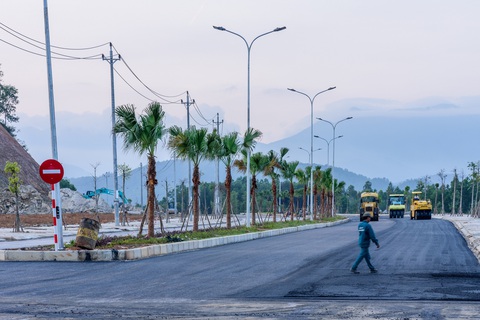

Dự án Khu công nghệ thông tin Đà Nẵng đã hoàn thành giai đoạn 1 - Ảnh: Danang IT Park

Ngày 24-3, chủ đầu tư dự án Khu công nghệ thông tin Đà Nẵng (Danang IT Park) là Công ty CP Phát triển Khu công nghệ thông tin Đà Nẵng, cho biết vừa có đơn kiến nghị khẩn cấp lần thứ 6 đề nghị chính quyền Đà Nẵng thực hiện các thủ tục bàn giao đất triển khai dự án Khu công nghệ thông tin Đà Nẵng giai đoạn 2.

Dự án này được Đà Nẵng mời gọi đầu tư với tham vọng xây dựng "thung lũng silicon" của Việt Nam. Dự án có tổng mức đầu tư 121 triệu USD trên diện tích 341 ha, tọa lạc tại xã Hòa Liên, huyện Hòa Vang.

Giai đoạn 1 đầu tư hạ tầng kỹ thuật trên diện tích 131 ha với kinh phí 47 triệu USD đã được nhà đầu tư hoàn thành, và thực hiện các nghĩa vụ tài chính đối với ngân sách. Giai đoạn 2 - theo kế hoạch triển khai trong từ năm 2017-2023 - đến nay UBND TP Đà Nẵng vẫn chưa làm thủ tục giao đất cho nhà đầu tư triển khai dự án.

Theo ông Nguyễn Tâm Thịnh, chủ tịch Hội đồng quản trị Công ty CP Phát triển Khu công nghệ thông tin Đà Nẵng, việc Đà Nẵng chậm bàn giao mặt bằng triển khai giai đoạn 2 làm cho giai đoạn 1 của dự án chưa thể vận hành trơn tru.

Lý do là các công trình như nhà máy xử lý nước thải, cụm công trình kỹ thuật đầu mối, hạ tầng xã hội như trường mẫu giáo đều nằm ở giai đoạn 2. Nhà đầu tư chưa thể hoạch định được chiến lược phát triển cho toàn khu, chưa thể làm việc với các tập đoàn lớn trong và ngoài nước để kêu gọi đầu tư, hợp tác đầu tư phát triển hệ sinh thái của cả dự án. Vì vậy, việc này gây thiệt hại không nhỏ cho nhà đầu tư.

Trao đổi với Tuổi Trẻ Online, Sở Kế hoạch Đầu tư TP Đà Nẵng cho biết quá trình thực hiện các thủ tục tại dự án này phát sinh một số vấn đề phức tạp. Cơ quan này đã có báo cáo xin ý kiến Thành ủy Đà Nẵng để có hướng xử lý.

Thành lập Khu công nghệ thông tin tập trung Đà Nẵng

Thủ tướng Nguyễn Xuân Phúc vừa ký quyết định thành lập Khu công nghệ thông tin tập trung Đà Nẵng - giai đoạn 1.

TẤN LỰC

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Chứng khoán Mỹ lập đỉnh nhờ tiến triển thương mại Mỹ - Trung

Chứng khoán Mỹ đã tăng kỷ lục vào ngày 27-6 khi Mỹ - Trung tiến gần hơn đến thỏa thuận thương mại và Washington báo hiệu có thể sớm đạt thỏa thuận với hàng chục đối tác khác.

Chứng khoán Mỹ lập đỉnh nhờ tiến triển thương mại Mỹ - Trung

Dự án sân bay Long Thành phải thành công, tránh xây xong không biết làm gì

Dự án sân bay Long Thành phải tăng tốc để có thể đón chuyến bay thương mại đầu tiên vào năm 2026. Nhưng cần phát huy mô hình 'đô thị sân bay', liên kết vùng và quốc tế, tạo đà phát triển bứt phá.

Dự án sân bay Long Thành phải thành công, tránh xây xong không biết làm gì

Khai mạc Festival nước mắm Phú Quốc truyền thống trăm năm lần 1

Nước mắm truyền thống Phú Quốc không chỉ là niềm tự hào của người dân trên đảo mà còn là hồn túy quê hương, khi được nhiều người tiêu dùng trong và ngoài nước đón nhận.

Khai mạc Festival nước mắm Phú Quốc truyền thống trăm năm lần 1

Chứng khoán Tiên Phong có chủ tịch mới, cổ đông chất vấn vụ trái phiếu Bamboo Capital

Tại đại hội thường niên diễn ra hôm nay (27-6), cổ đông Chứng khoán Tiên Phong chất vấn ban lãnh đạo về tác động của các gói trái phiếu liên quan đến Bamboo Capital đối với hoạt động của công ty.

Chứng khoán Tiên Phong có chủ tịch mới, cổ đông chất vấn vụ trái phiếu Bamboo Capital

Khi 'khủng hoảng' là cơ hội để tái định vị thương hiệu

Sự kiện "The Turning Point: Khi khủng hoảng là cơ hội tái định vị thương hiệu" của CSMO Việt Nam tại TP.HCM đã tập hợp các chuyên gia thảo luận về việc biến thách thức khủng hoảng thành cơ hội.

Khi 'khủng hoảng' là cơ hội để tái định vị thương hiệu

Nếu mất 5 tiếng nối chuyến Tân Sơn Nhất - Long Thành, ai còn muốn bay?

Bay đến Long Thành rồi quá cảnh tiếp chuyến tại Tân Sơn Nhất, nếu hành khách phải mất 5 tiếng di chuyển giữa hai sân bay để kịp chuyến bay tiếp theo sẽ không ai muốn đặt vé.

Nếu mất 5 tiếng nối chuyến Tân Sơn Nhất - Long Thành, ai còn muốn bay?
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
