Bình Thuận xử lý 43 dự án chậm tiến độ, bị 'bêu tên' như thế nào?

Về 43 dự án chậm tiến độ bị “bêu tên”, Sở Tài nguyên và Môi trường Bình Thuận cho biết đã làm theo thông báo kết luận của Tổng cục Quản lý đất đai, đồng thời tiếp tục phối hợp tháo gỡ khó khăn cho doanh nghiệp sớm triển khai dự án.

Bình Thuận xử lý 43 dự án chậm tiến độ, bị bêu tên như thế nào? - Ảnh 1.

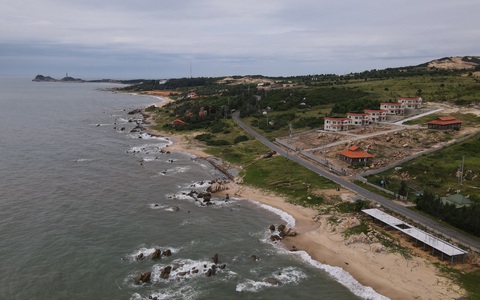

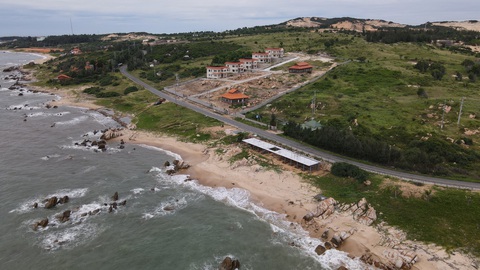

Khu vực biển Kê Gà, huyện Hàm Thuận Nam, Bình Thuận có nhiều dự án chậm tiến độ - Ảnh: ĐỨC TRONG

Tỉnh Bình Thuận sẽ xem xét cho chủ trương gia hạn thêm 12 tháng đối với các dự án chậm tiến độ do nguyên nhân chủ yếu là khách quan.

Theo tỉnh Bình Thuận, đây là lần gia hạn cuối cùng. Sau khi hết thời gian này mà các dự án vẫn không đưa đất vào sử dụng thì sẽ thu hồi.

Các sở ngành liên quan tiếp tục phối hợp trong việc đôn đốc các chủ đầu tư sớm triển khai đưa dự án vào hoạt động, đồng thời xử lý việc điều chỉnh, chấm dứt dự án đầu tư, gia hạn sử dụng đất, thu hồi đất theo đúng quy định.

Nhiều nguyên nhân khiến dự án chậm tiến độ

Theo tỉnh Bình Thuận, phần lớn các dự án được giao đất, cho thuê đất, chuyển mục đích sử dụng đất đã sử dụng đất đúng mục đích, đảm bảo việc đầu tư, sử dụng đất theo tiến độ được duyệt.

Tuy nhiên, một số dự án đầu tư trên lĩnh vực dịch vụ du lịch, nhất là các dự án nằm xa trung tâm TP Phan Thiết hoặc có điều kiện kết nối hạ tầng hạn chế thường bị chậm tiến độ, chậm sử dụng đất hoặc không đưa đất vào sử dụng đất.

Tỉnh đã liệt kê những nguyên nhân khiến các dự án trên chậm triển khai như: công tác đền bù giải phóng mặt bằng còn nhiều khó khăn kéo dài, kết cấu hạ tầng thiếu hoặc chưa đồng bộ, vướng quy hoạch, sự phối hợp của các ngành chưa đồng bộ, chủ đầu tư chưa thực sự tích cực, ảnh hưởng dịch COVID-19…

Đặc biệt, năng lực của chủ đầu tư dự án còn hạn chế nên có tình trạng dự án đầu tư cầm chừng, chờ sang nhượng lại. Trong năm 2022, tỉnh Bình Thuận đã thu hồi 11 dự án chậm triển khai.

Tỉnh cũng cho biết nhiều quy định về quản lý đất đai hiện nay có chồng chéo, chậm được các cơ quan có thẩm quyền tháo gỡ, gây khó khăn trong việc thực hiện, nhất là đối với các trường hợp xử lý chuyển tiếp. Riêng việc xác định giá đất cụ thể, tỉnh cho rằng hiện nay còn chậm do vướng mắc rất nhiều trong việc áp dụng các phương pháp định giá đất.

Về trách nhiệm các sở ngành trong trong việc quản lý các dự án trên, tỉnh Bình Thuận đã yêu cầu kiểm điểm theo chức năng nhiệm vụ được phân công.

“Điểm mặt” 43 dự án chậm tiến độ, không đưa đất vào sử dụng ở Bình Thuận

TTO - Ngày 22-10, tin từ UBND tỉnh Bình Thuận cho biết đã công khai nêu tên 43 dự án vì chậm tiến độ, không đưa đất vào sử dụng.

Bình luận hay

Chia sẻ

Tuổi Trẻ Online Newsletters

Đăng ký ngay để nhận gói tin tức mới

Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất

Bình luận (0)
Tối đa: 1500 ký tự

Tin cùng chuyên mục

Thời tiết hôm nay 17-5: Miền Nam chiều mưa rào, miền Bắc mưa rất to

Hôm nay 17-5, thời tiết Bắc Bộ mưa rào đến mưa rất to, cần chú ý lũ quét, sạt lở. Nam Bộ mưa rào chiều tối.

Thời tiết hôm nay 17-5: Miền Nam chiều mưa rào, miền Bắc mưa rất to

70 năm hoàn thành tập kết ra Bắc: Bấy nhiêu năm ấy biết bao nghĩa tình

Ngày 16-5-1955, tròn 70 năm trước, biển trời Quy Nhơn xanh ngắt đưa chân con tàu cuối cùng rẽ sóng tiễn những người con thân yêu của Liên khu V lên đường tập kết ra Bắc.

70 năm hoàn thành tập kết ra Bắc: Bấy nhiêu năm ấy biết bao nghĩa tình

Vụ hàng trăm tấn xi măng để ngoài trời gây hư hỏng: Tạm đình chỉ công tác chủ tịch xã

Chủ tịch UBND xã bị tạm đình chỉ công tác 15 ngày để làm rõ trách nhiệm liên quan đến việc xi măng từ nguồn hỗ trợ xây dựng nông thôn mới bị hư hỏng.

Vụ hàng trăm tấn xi măng để ngoài trời gây hư hỏng: Tạm đình chỉ công tác chủ tịch xã

Không chuyển đổi các khu ký túc xá sinh viên ở Nha Trang làm nhà công vụ

Khánh Hòa bác phương án chuyển đổi các ký túc xá sinh viên thành nhà công vụ và xin bố trí 70 phòng của nhà khách T78 cho cán tại Ninh Thuận ở khi sáp nhập.

Không chuyển đổi các khu ký túc xá sinh viên ở Nha Trang làm nhà công vụ

Thủ tướng: Tập trung tìm kiếm cứu nạn vụ sạt lở ở khu vực thủy điện Tả Páo Hồ 1A

Tối 16-5, Thủ tướng có công điện gửi yêu cầu tập trung khắc phục hậu quả sự cố sạt lở tại công trường thi công công trình thủy điện Tả Páo Hồ 1A.

Thủ tướng: Tập trung tìm kiếm cứu nạn vụ sạt lở ở khu vực  thủy điện Tả Páo Hồ 1A

Bộ trưởng Nguyễn Kim Sơn: Ngăn chặn việc ép học sinh học thêm dưới mọi hình thức

Bộ trưởng Bộ Giáo dục và Đào tạo Nguyễn Kim Sơn cho rằng trường học ngay ngắn, dạy học lành mạnh là phải ngăn chặn việc ép học sinh học thêm.

Bộ trưởng Nguyễn Kim Sơn: Ngăn chặn việc ép học sinh học thêm dưới mọi hình thức
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
Đăng ký bằng email
Khi bấm "Đăng ký" đồng thời bạn đã đồng ý với điều khoản của toà soạn Đăng ký
Đăng nhập
Thông tin bạn đọc Thông tin của bạn đọc sẽ được bảo mật an toàn và chỉ sử dụng trong trường hợp toà soạn cần thiết để liên lạc với bạn.
Gửi bình luận
Đóng
Hoàn thành
Đóng

Bình luận (0)
Tối đa: 1500 ký tự
Tất cả bình luận (0)
Ý kiến của bạn sẽ được biên tập trước khi đăng, xin vui lòng viết bằng tiếng Việt có dấu.
Được quan tâm nhất
Mới nhất
Hiện chưa có bình luận nào, hãy là người đâu tiên bình luận về bài viết.
Tối đa: 1500 ký tự
Avatar
